笈ケ島大通川線道路改良工事

Contents

工事情報

工事名 土補工第3-5号 笈ケ島大通川線道路改良工事
発注者 燕市
工事期間 令和3年10月19日~令和4年3月23日
施工地 燕市笈ケ島 地内
工事内容 道路改良工事 L=159m
・門型カルバート[1500×1000] L=67m
・門型カルバート[1500×1600」L=82m
・集水桝[1000×1000×1500] N=1基
・下層路盤工 RC-40 t=150 A=741m2
・上層路盤工 M-25 t=100 A=971m2

Works

工事の様子

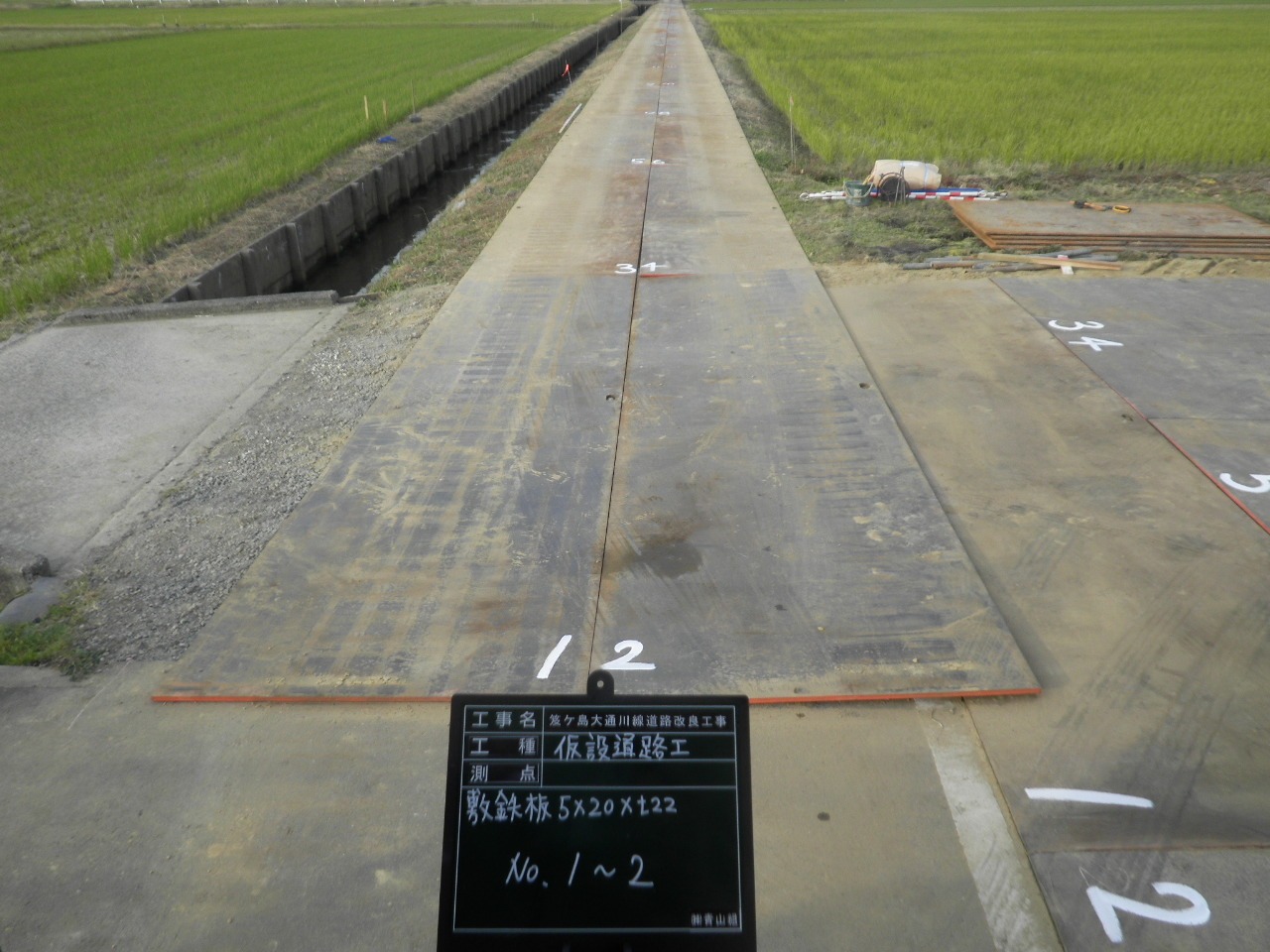

仮設道路工

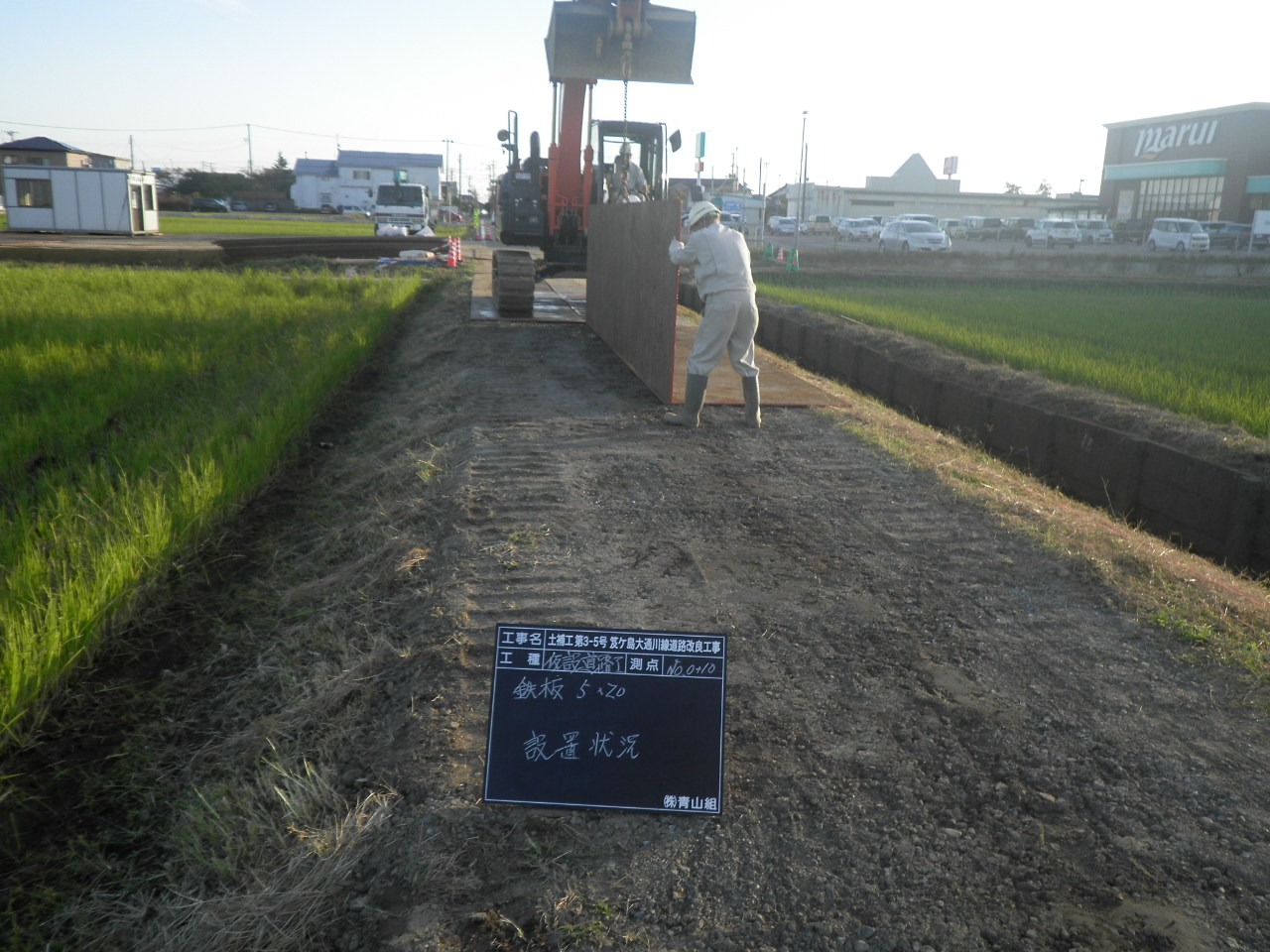

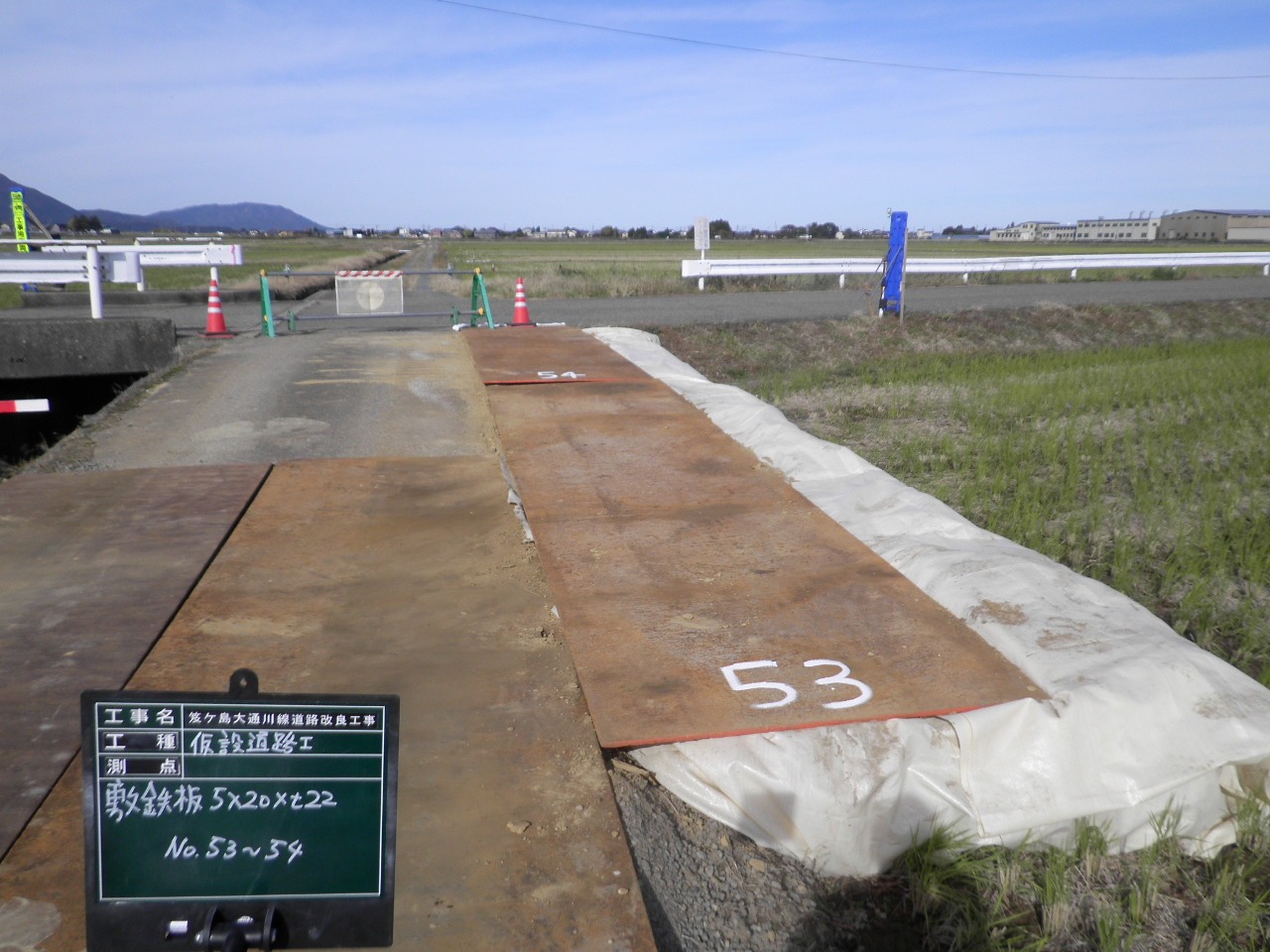

現道(砂利道)に重量車が入れるように鉄板(幅1.5m×長さ6.0×厚さ22㎜)を敷いています。

仮設土留工

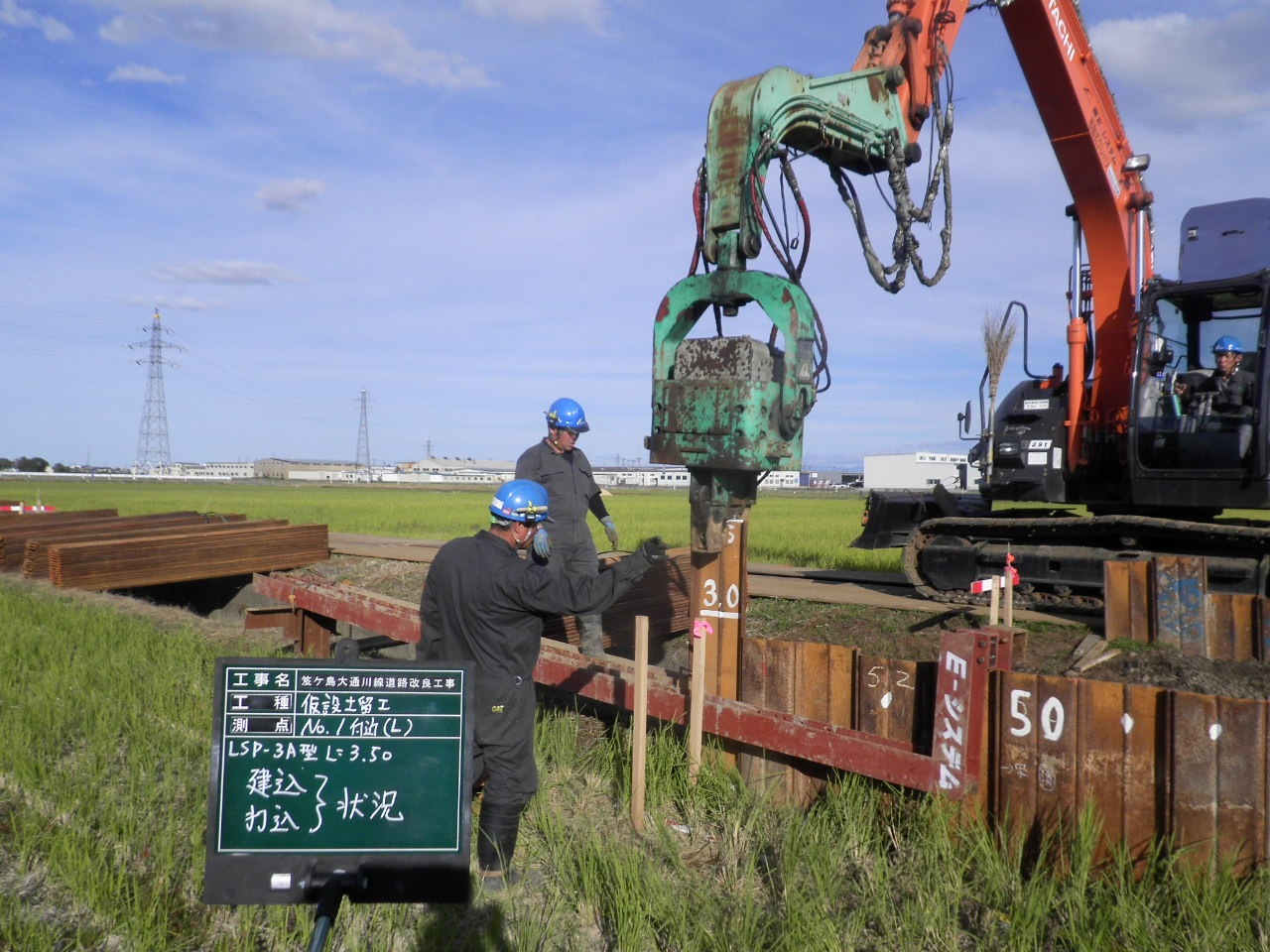

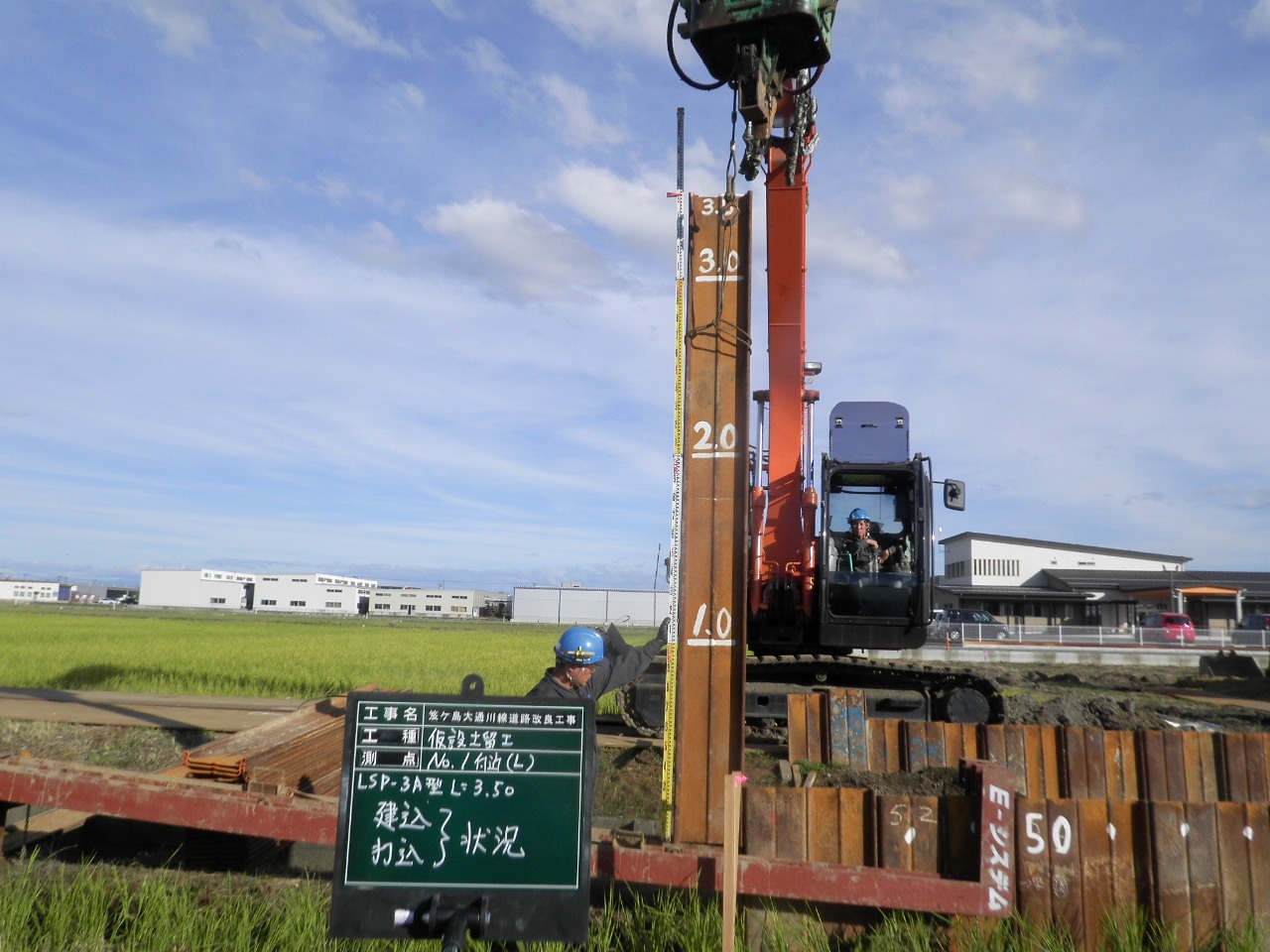

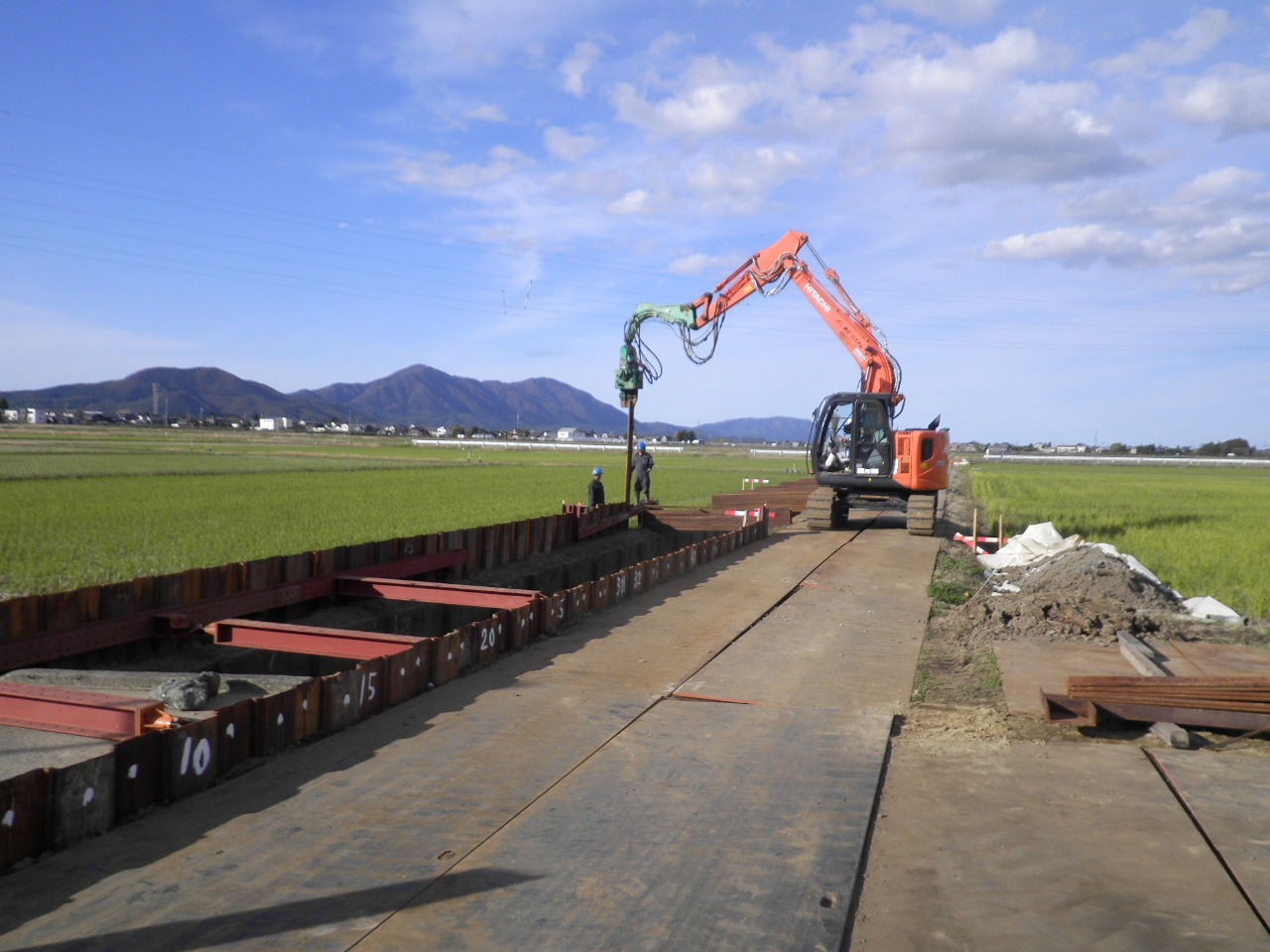

解体や掘削前に軽量鋼矢板(L=3.5m・4.5m)を打込みます。
騒音振動計を設置して、確認しながら作業をしています。

旧構造物撤去工

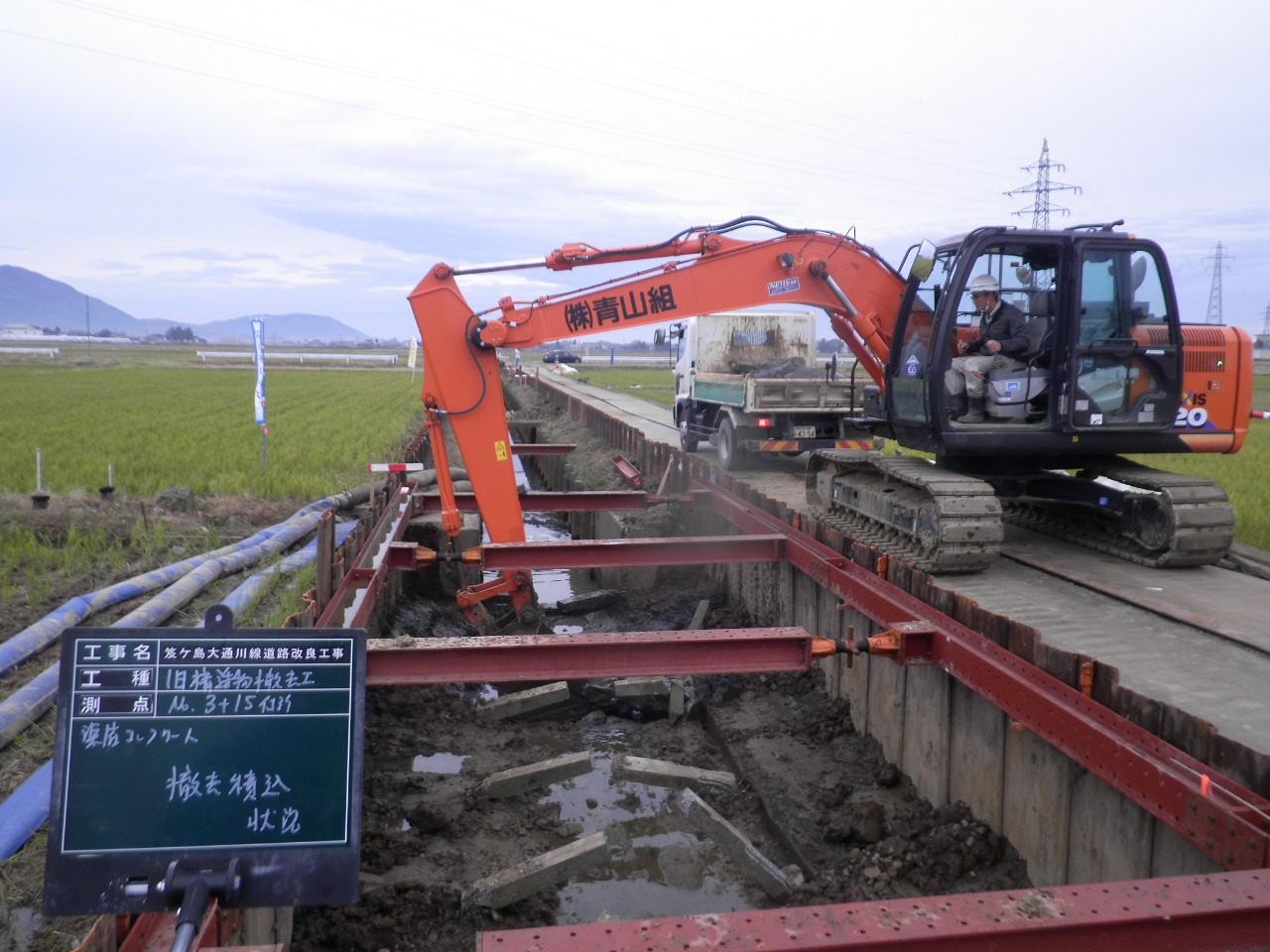

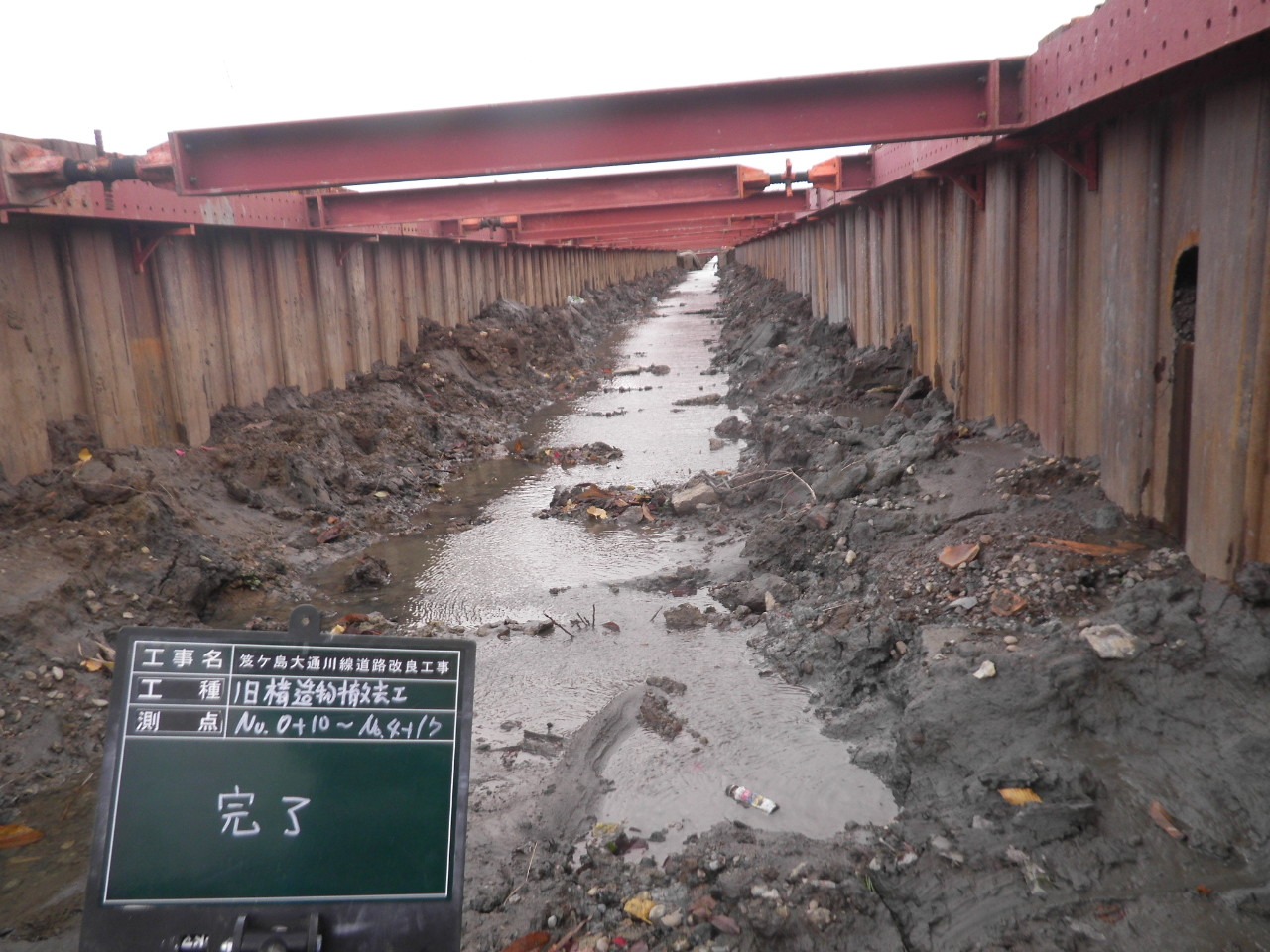

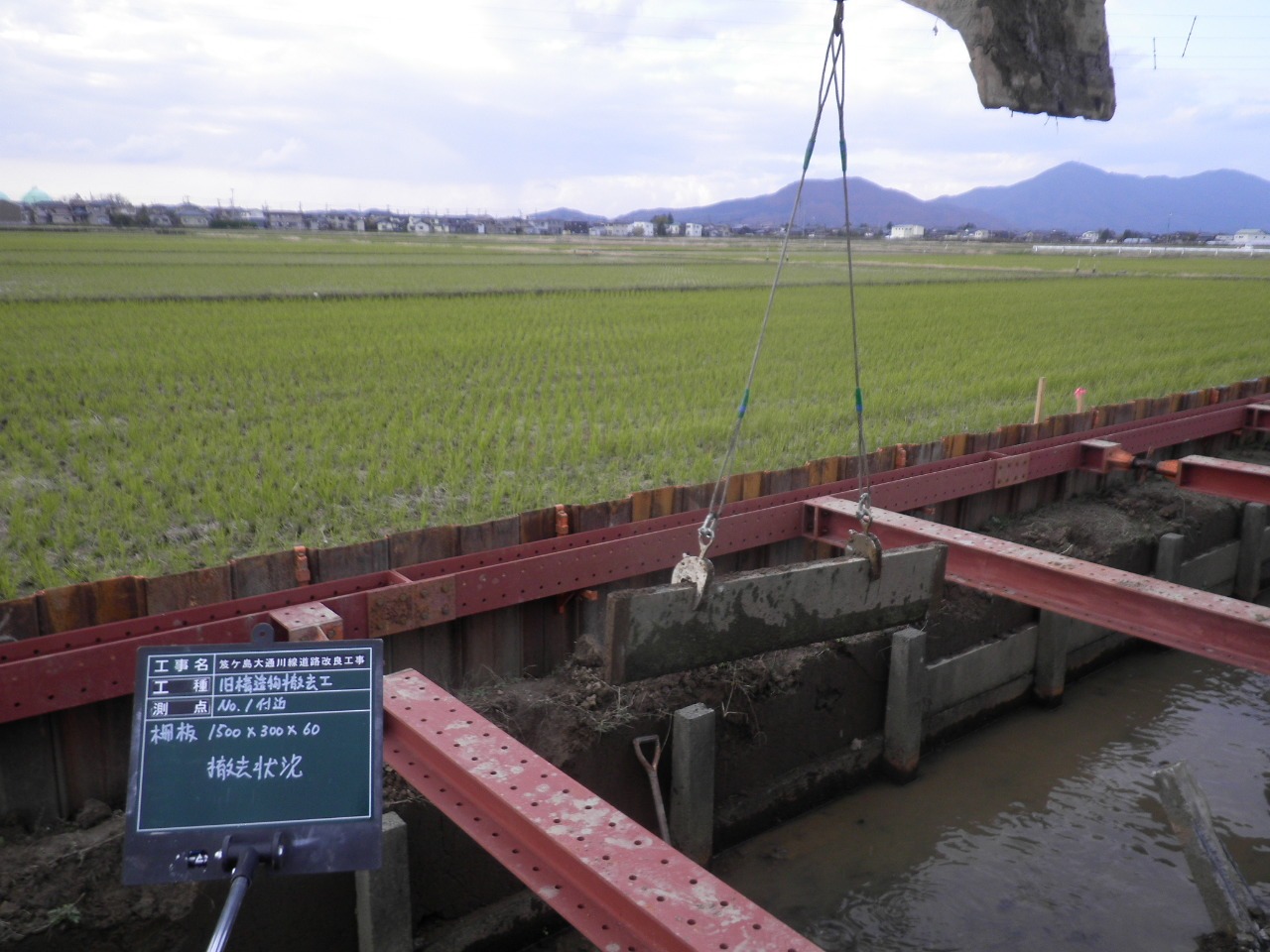

既設物(柵板・渠底コンクリート・その他構造物)を撤去しています。

門型カルバート基礎工

掘削後、門型カルバートの基礎部の施工です。

・ジオセルマットレス工法

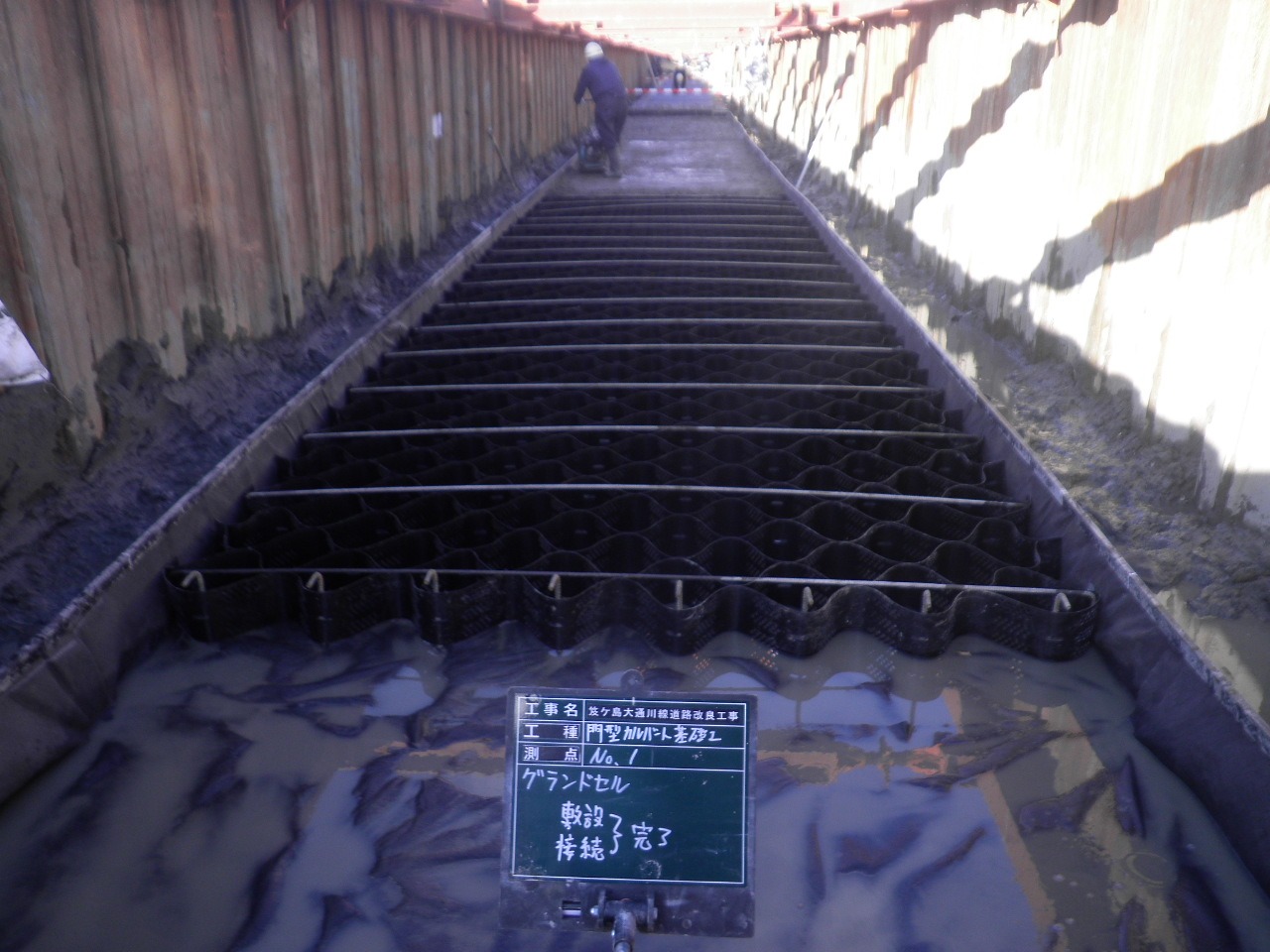

吸出し防止材敷設

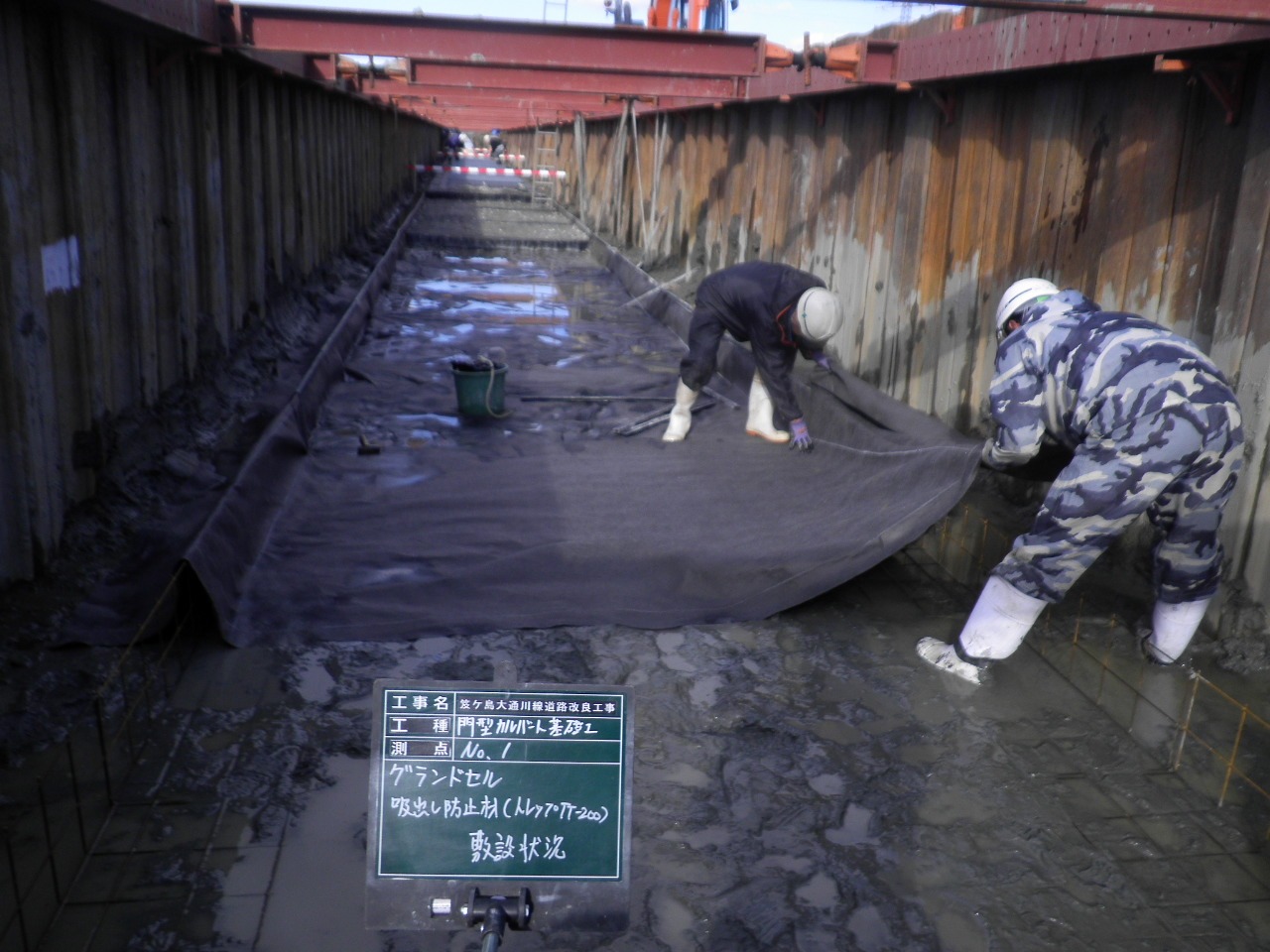

グランドセル1段目敷設

中詰め砕石完了

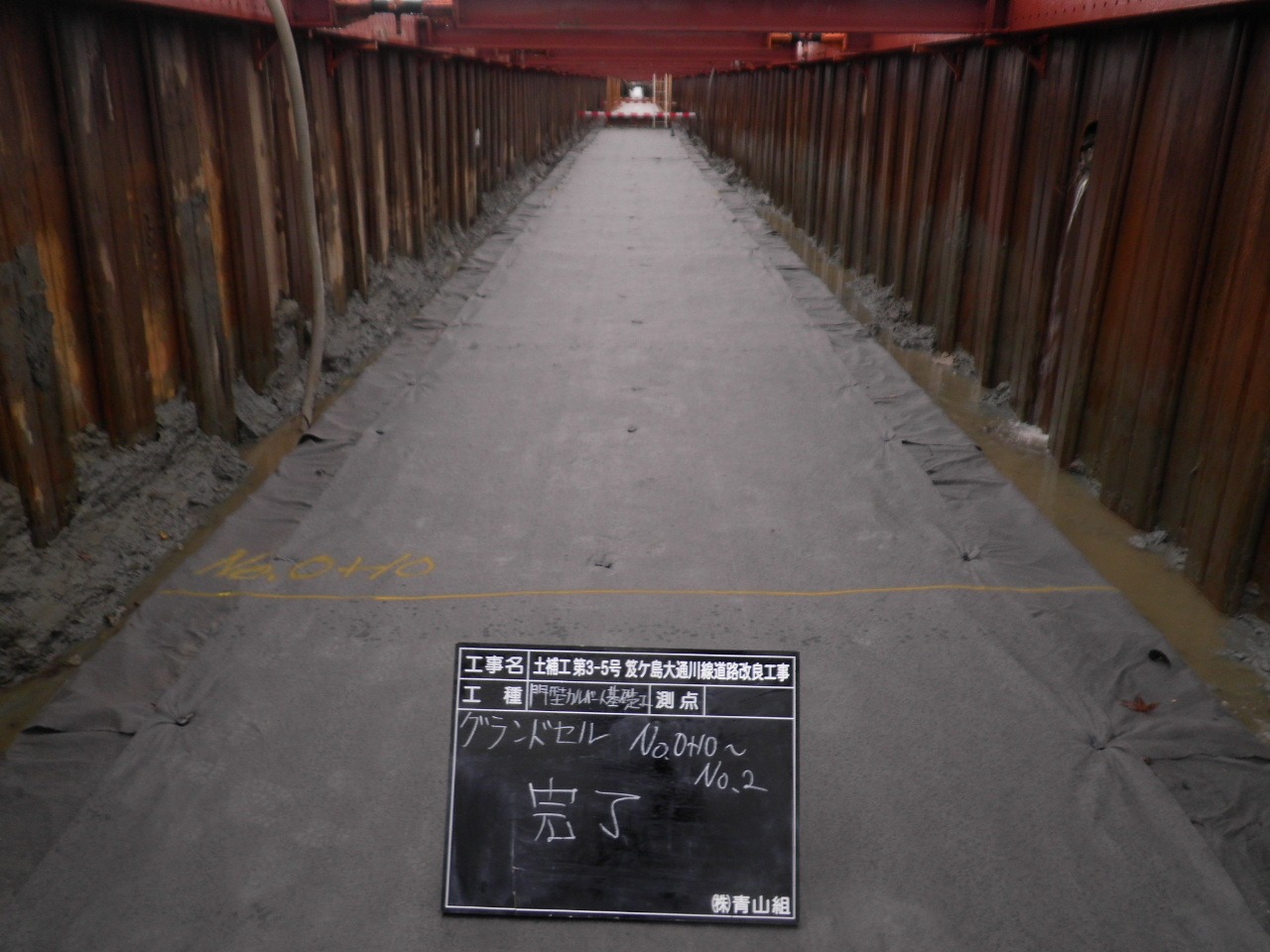

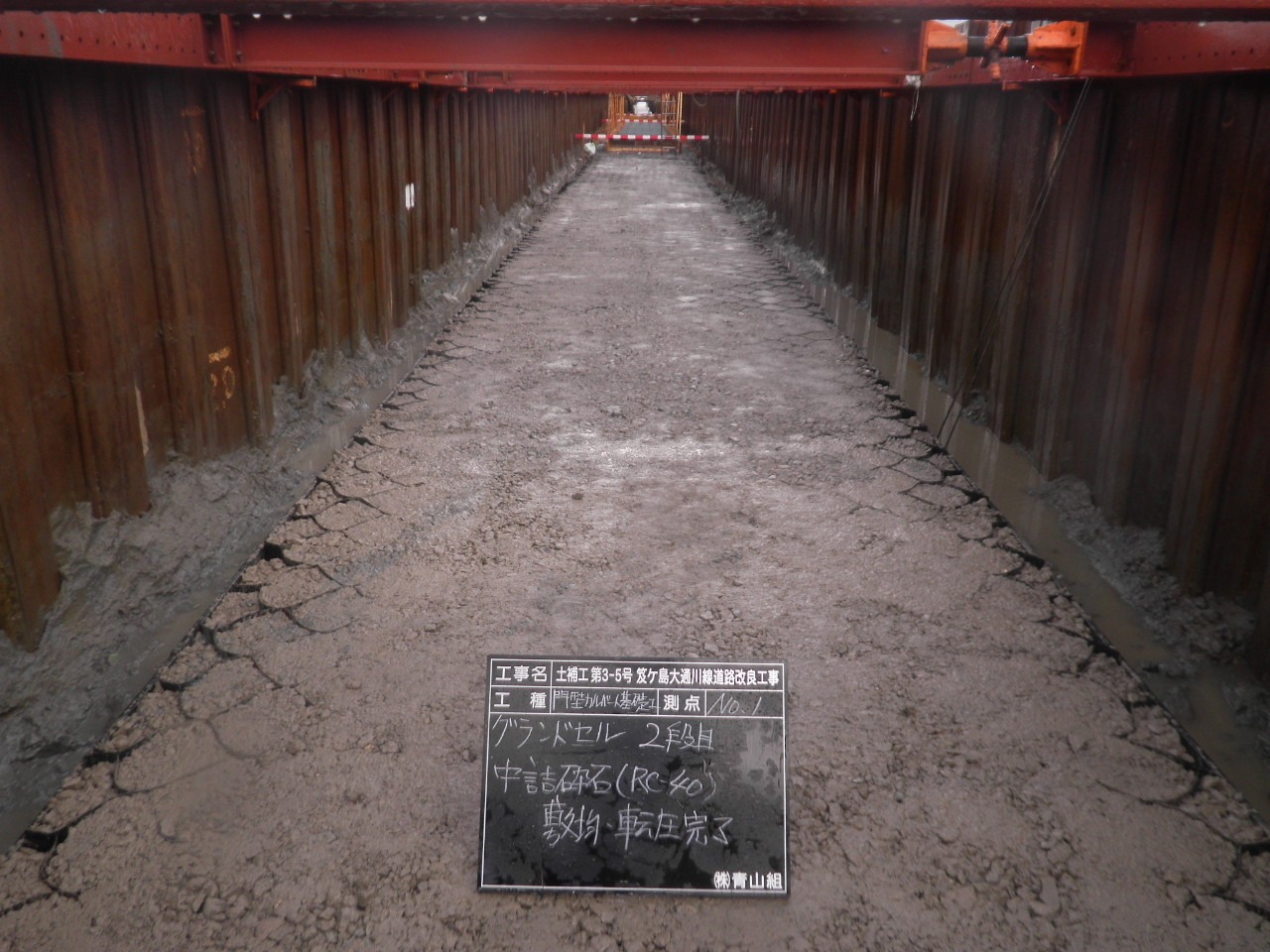

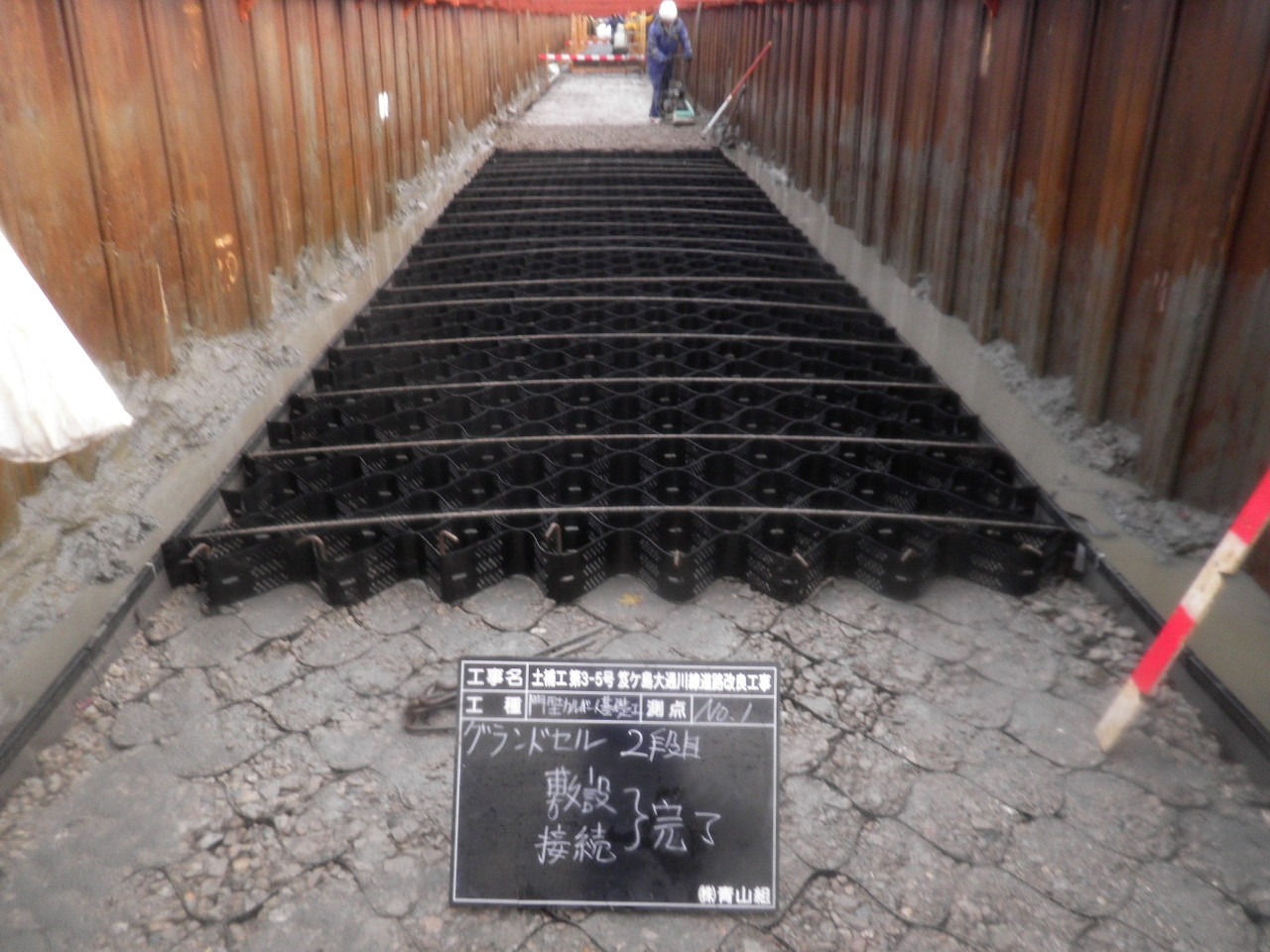

グランドセル2段目敷設

中詰め砕石完了

吸出し防止材閉じ込み完了

・基礎コンクリート工(門型カルバート)

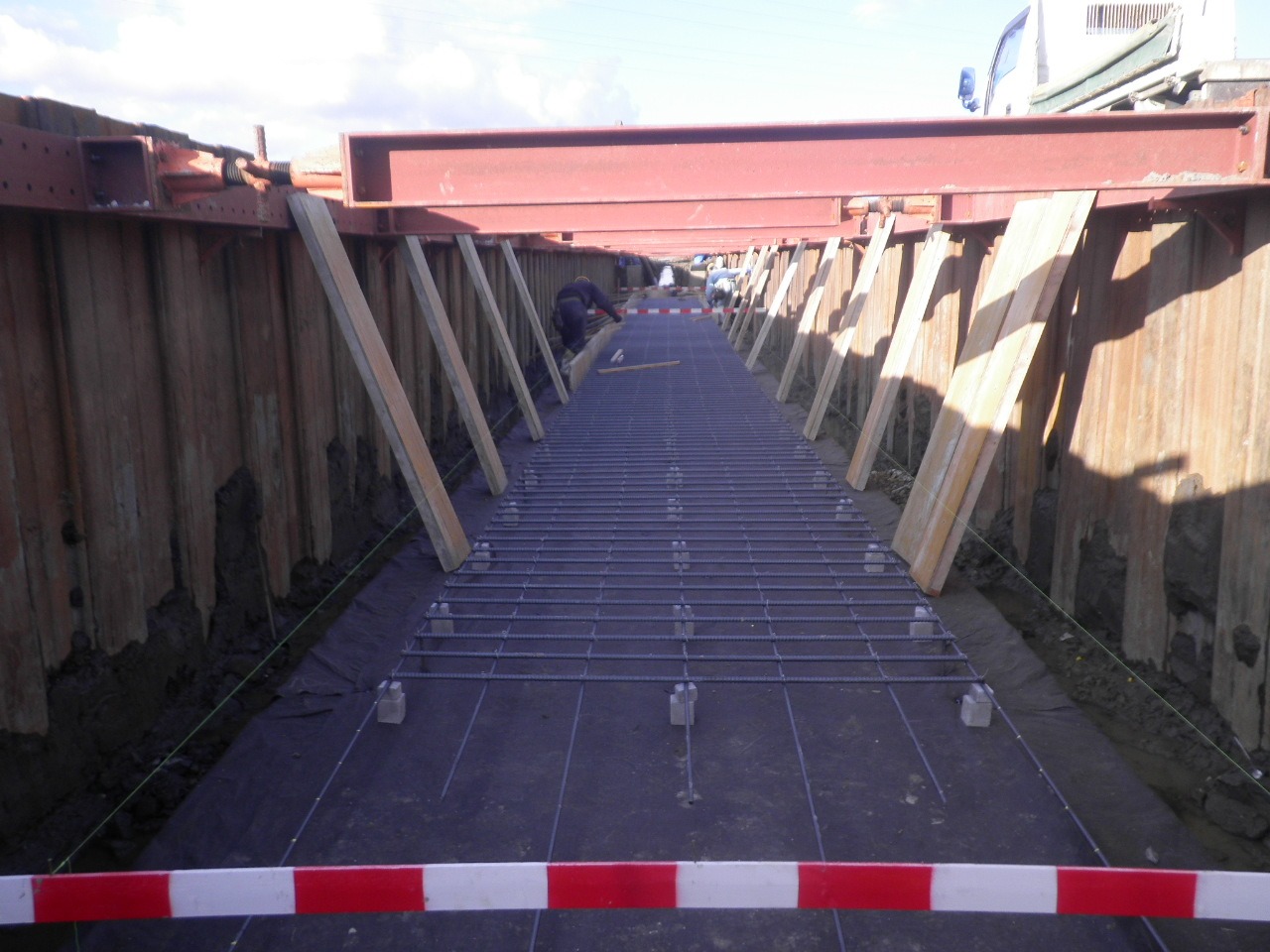

基礎コンクリート鉄筋完了

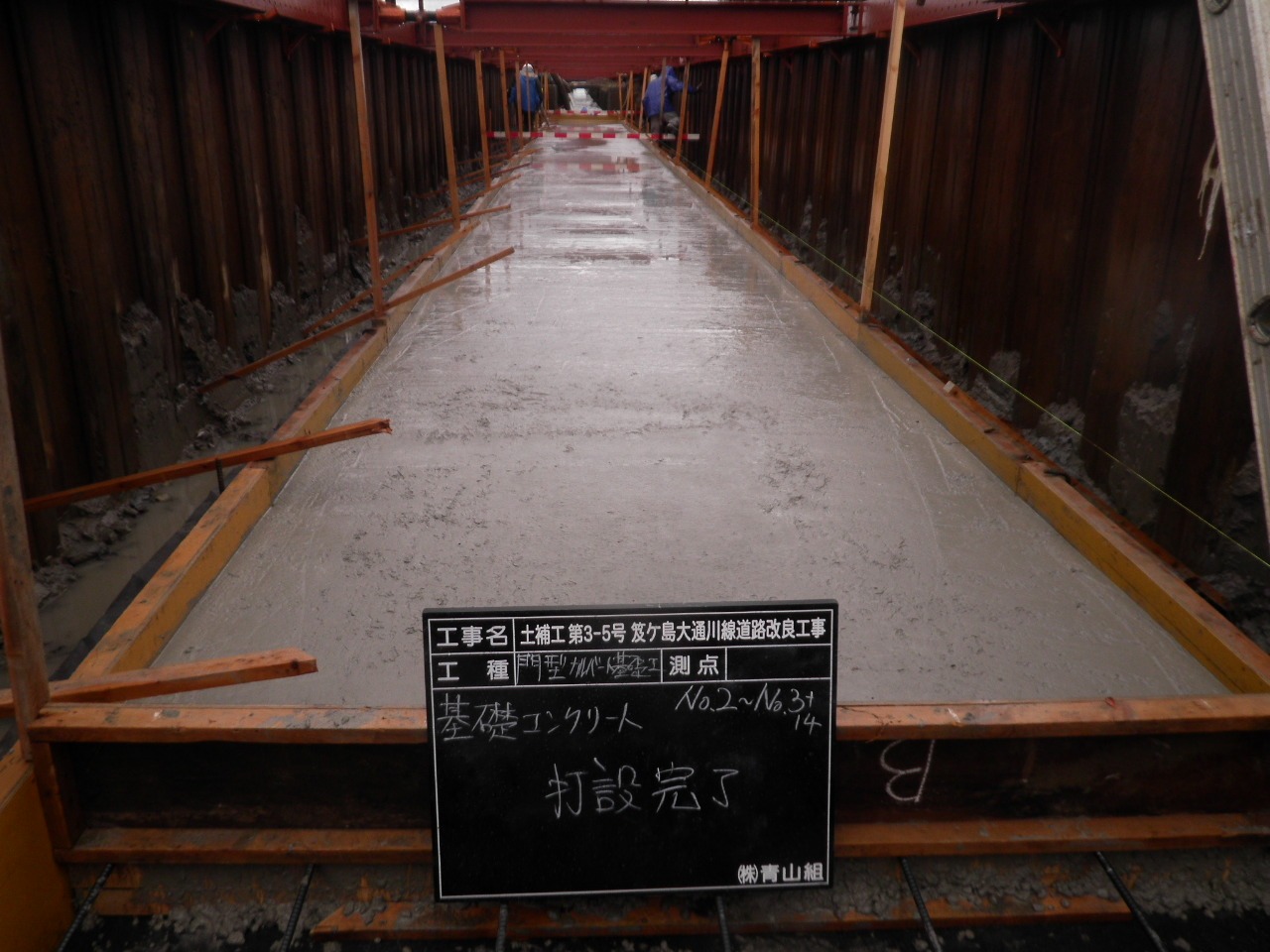

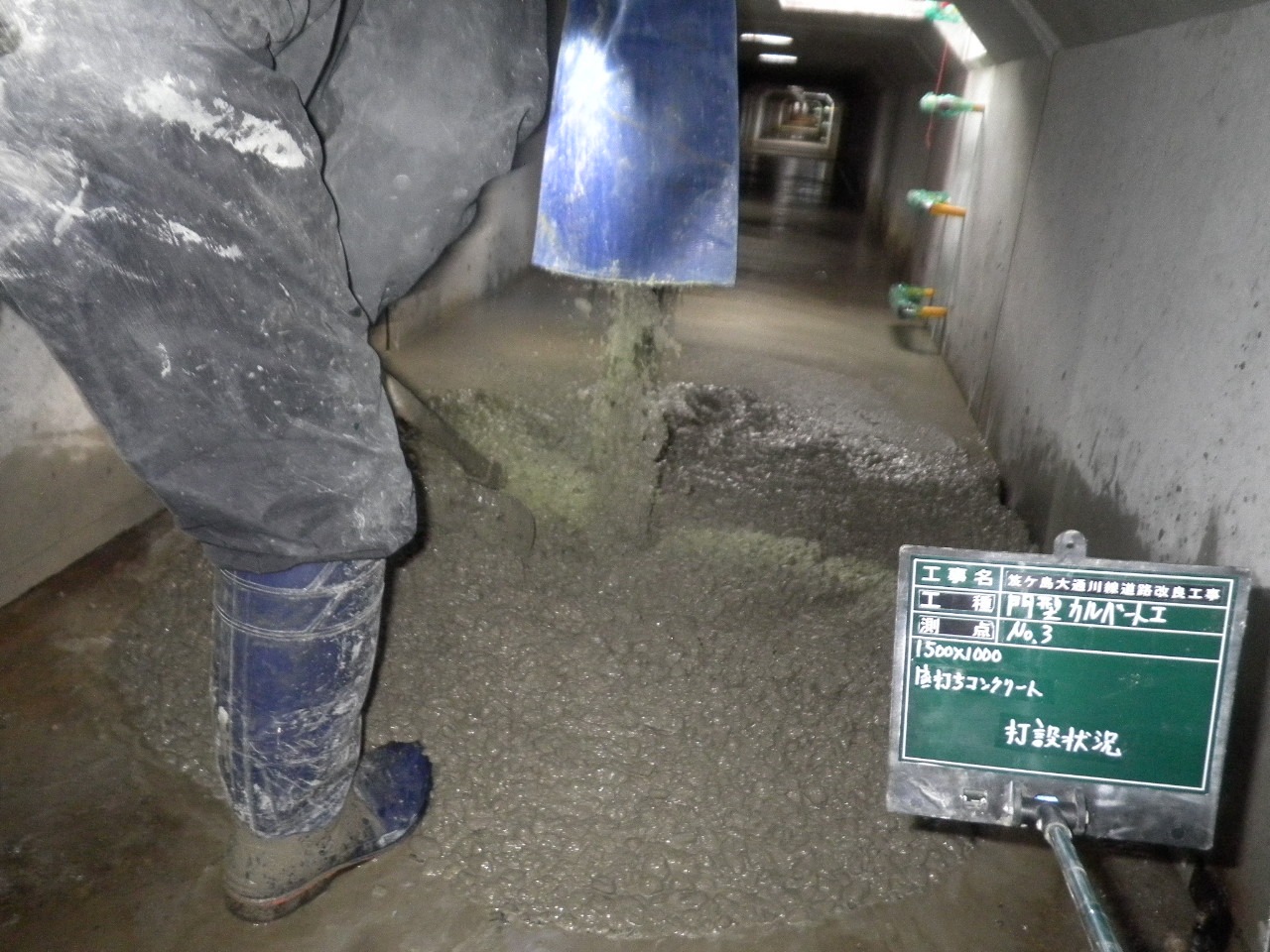

基礎コンクリート打設完了

空撮

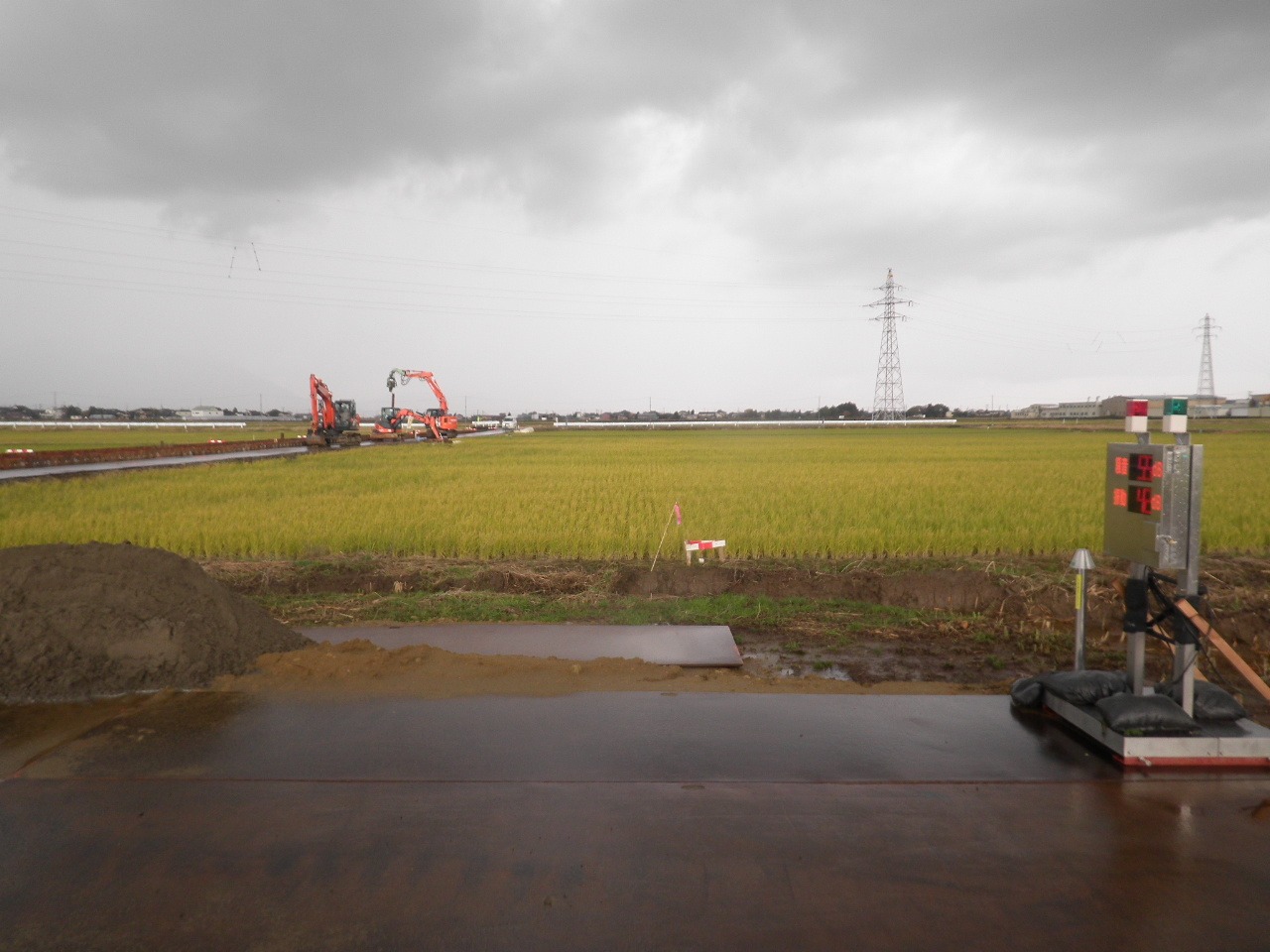

着手前(R3.10.21)

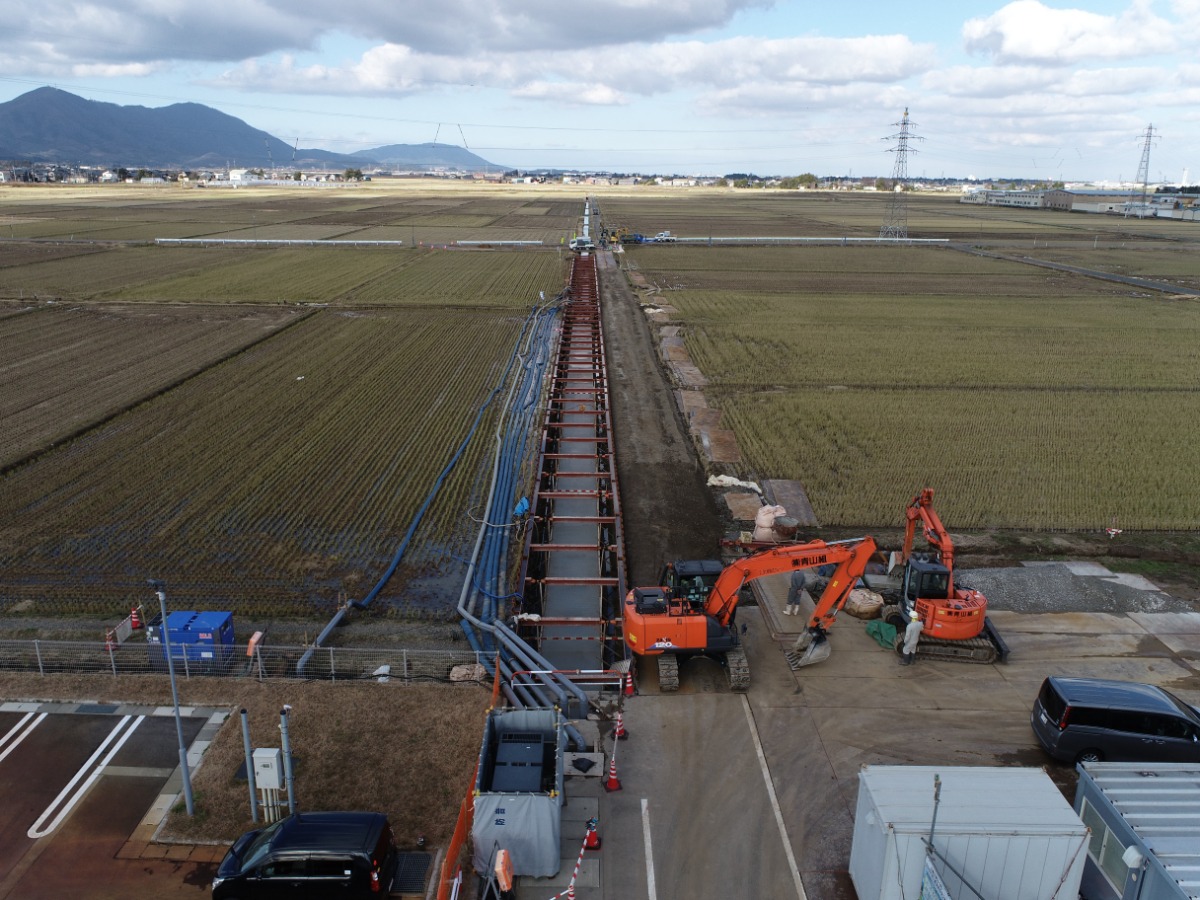

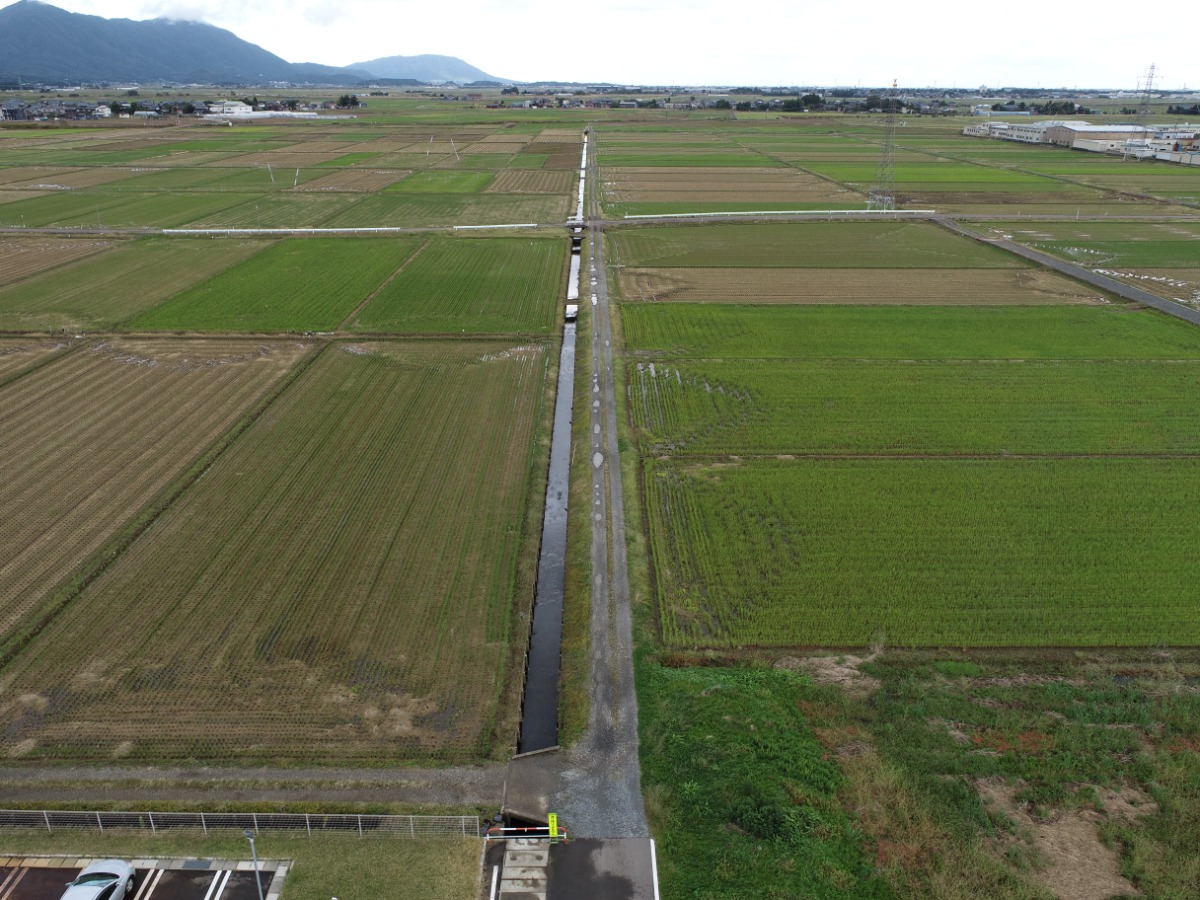

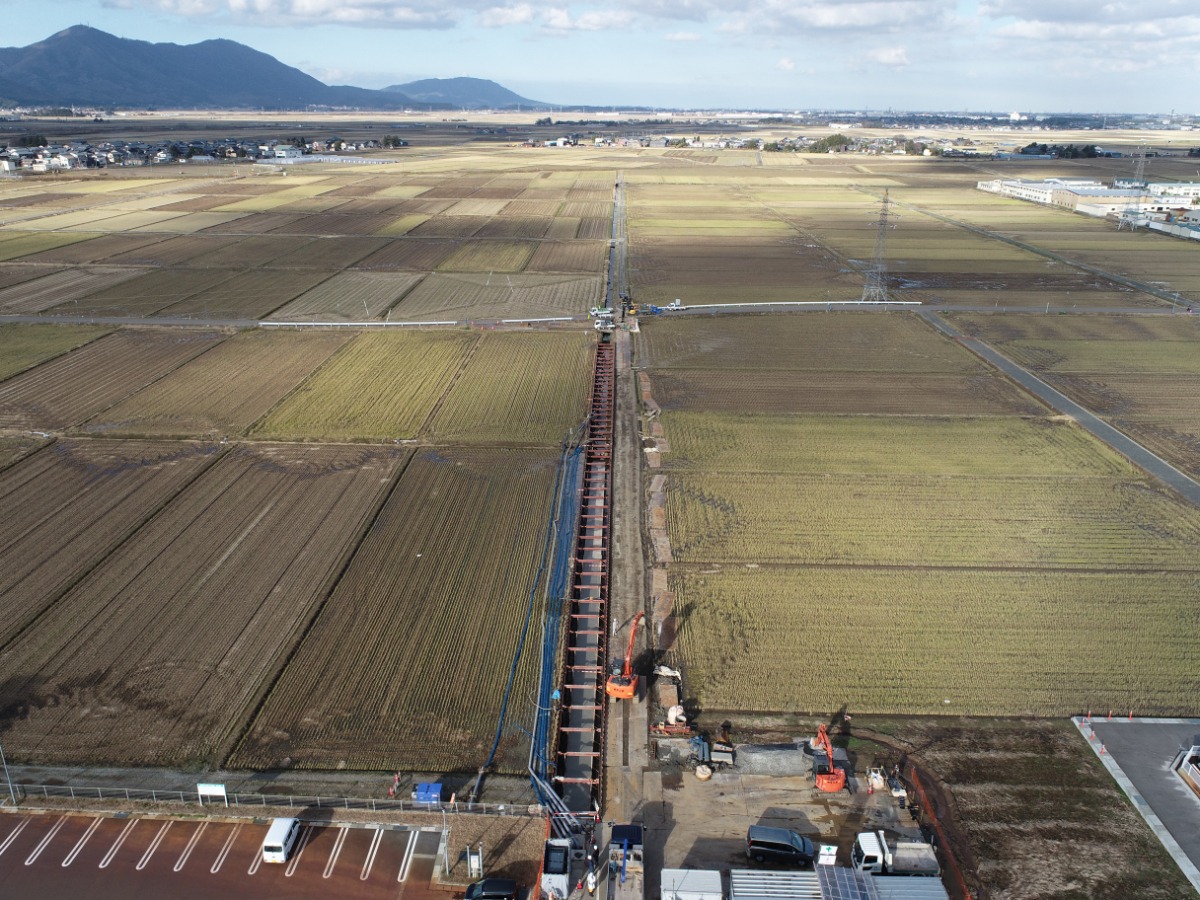

工事中(R3.12.9)

下流方向

上流方向

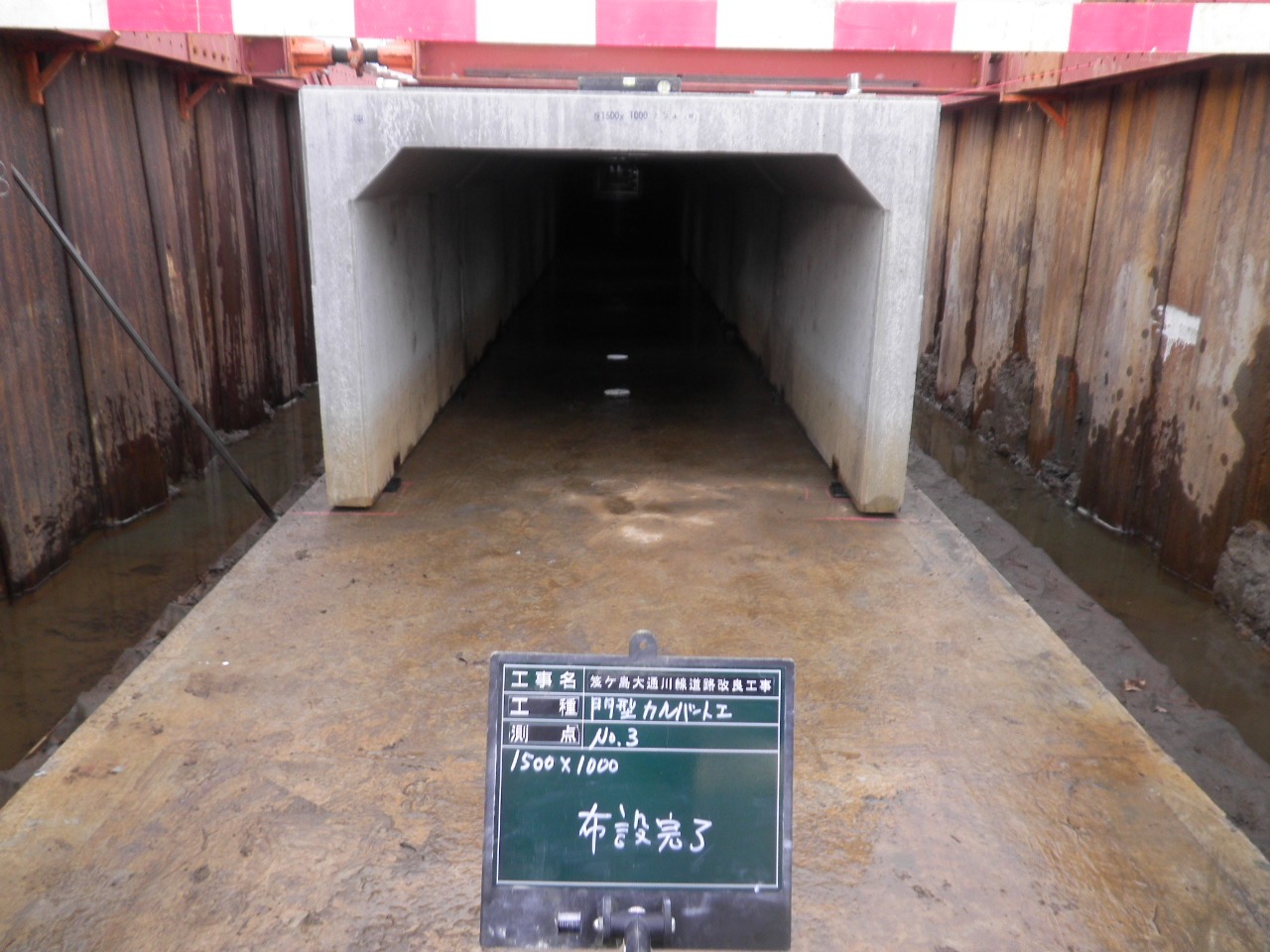

門型カルバート設置工

水路になる2次製品を設置します。

設置状況(W1500×H1000)

設置完了

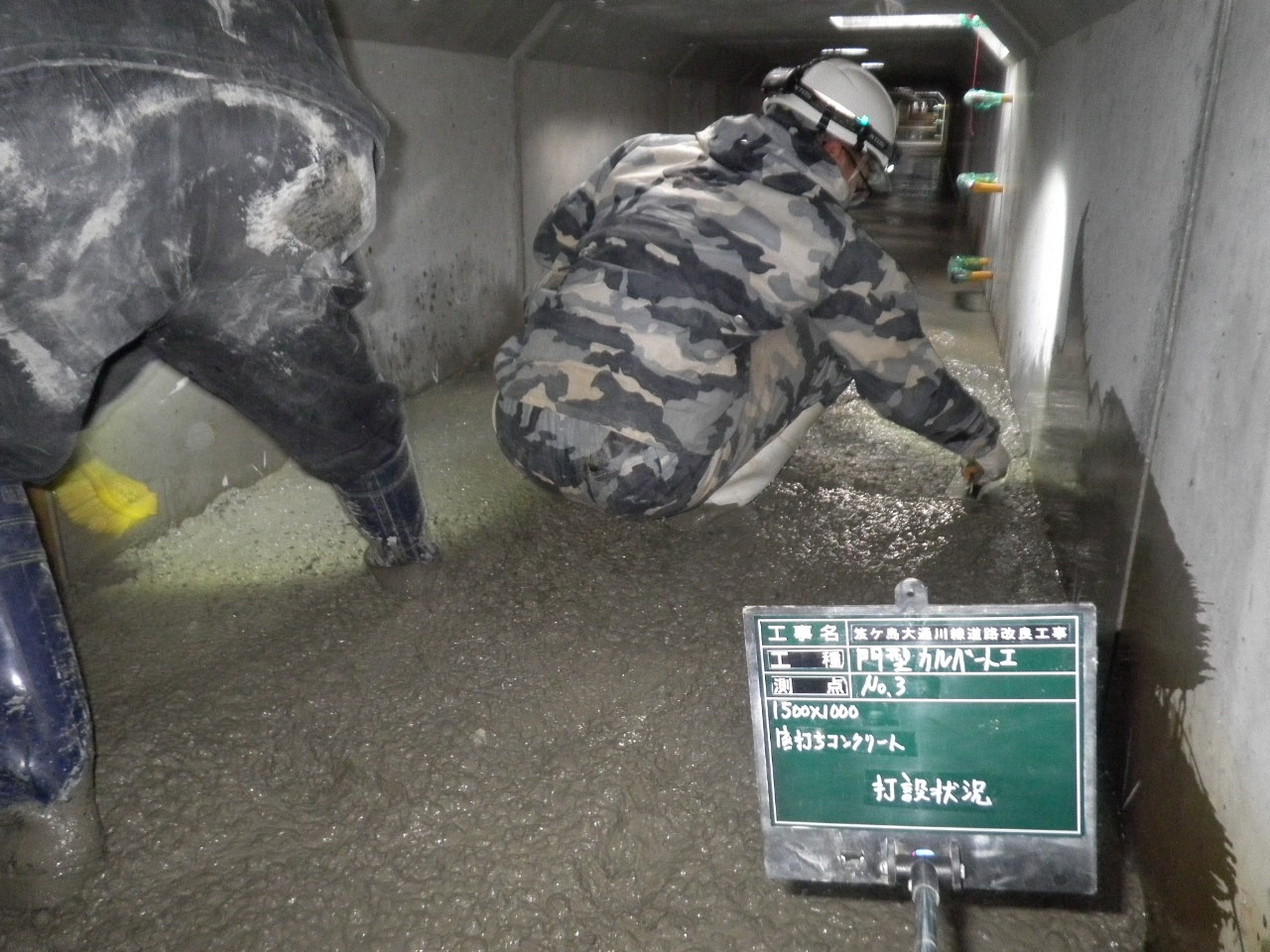

渠底コンクリート打設状況

渠底コンクリート打設状況

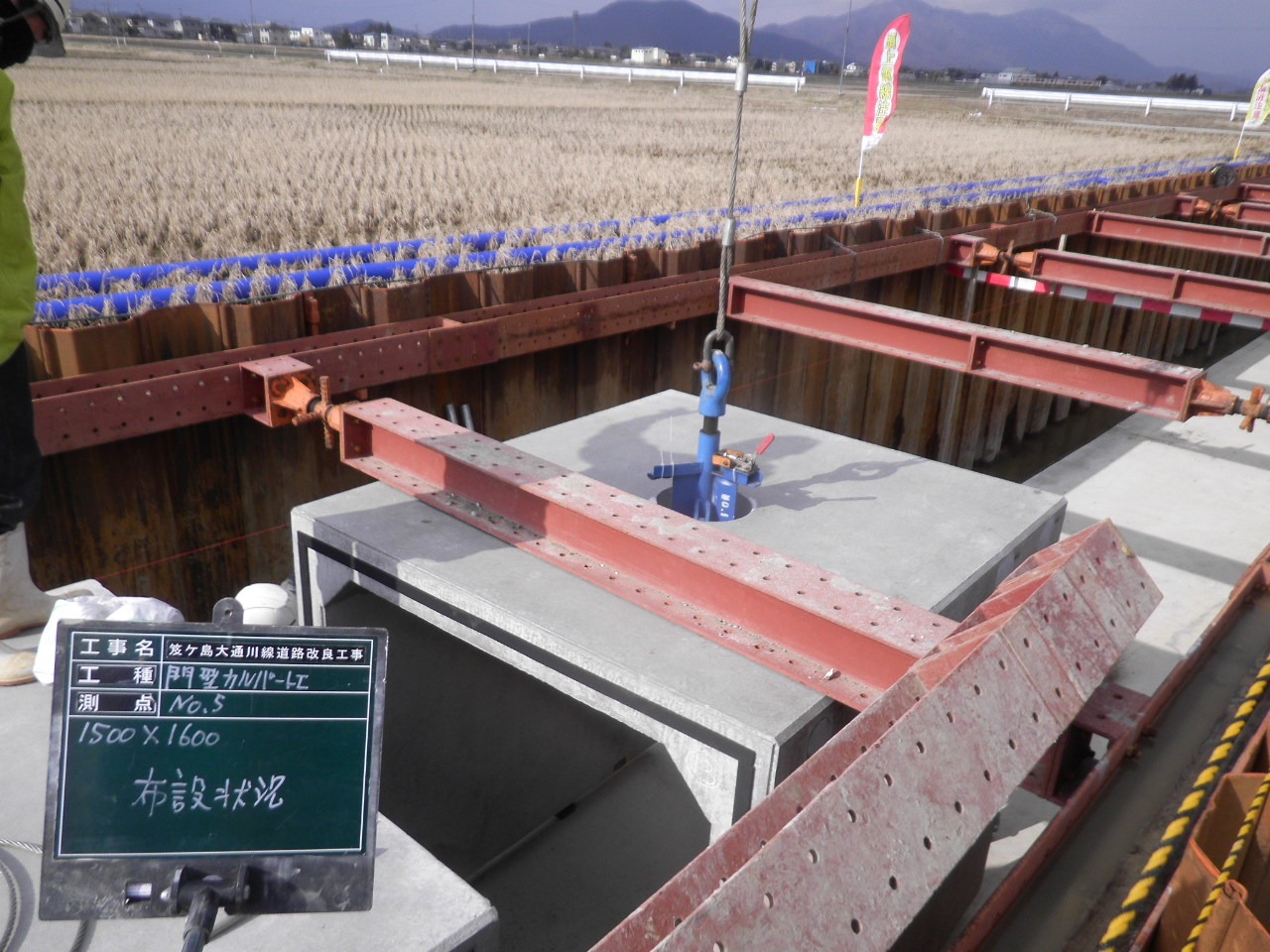

設置状況(W1500×H1600)

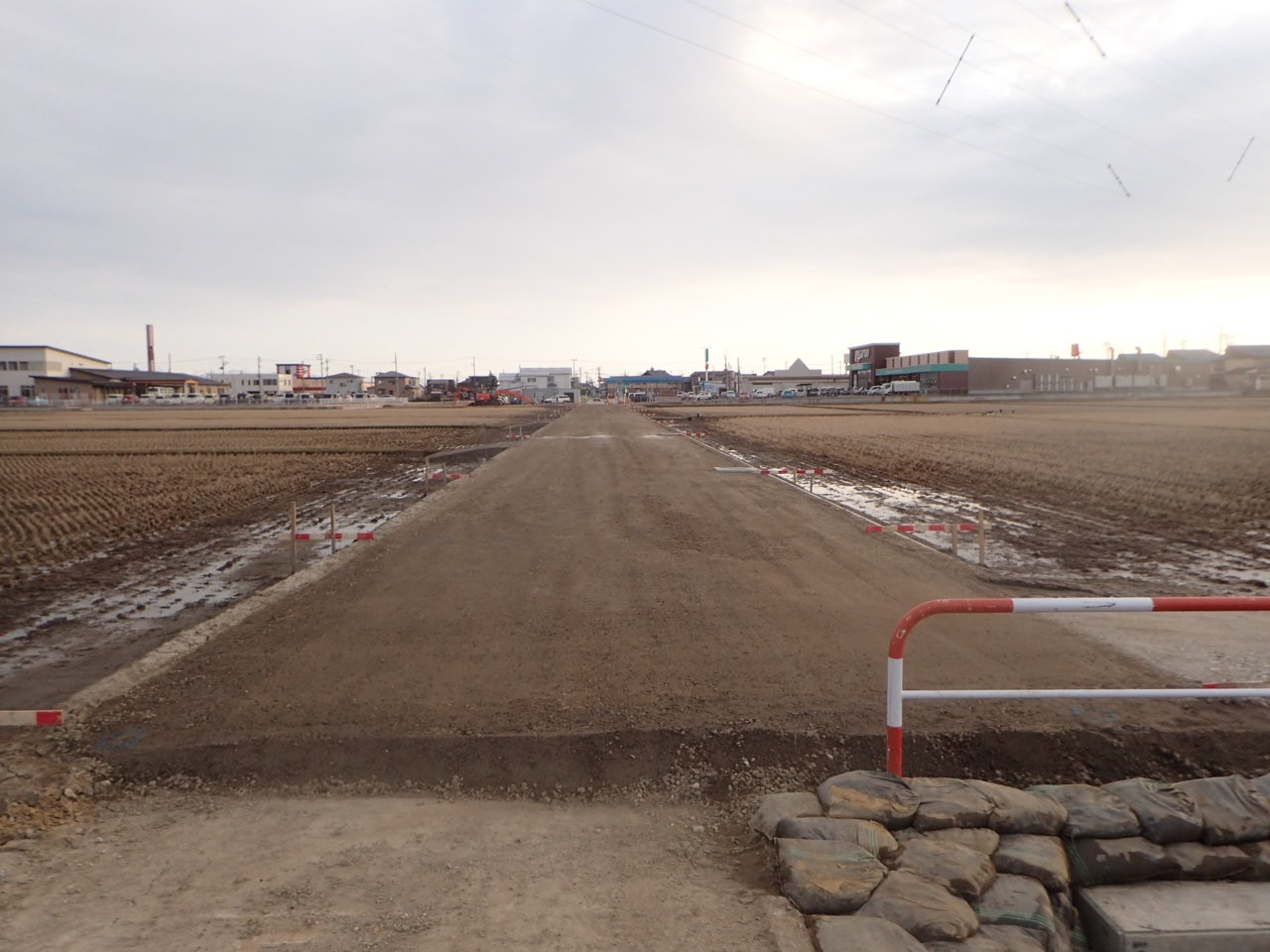

設置状況

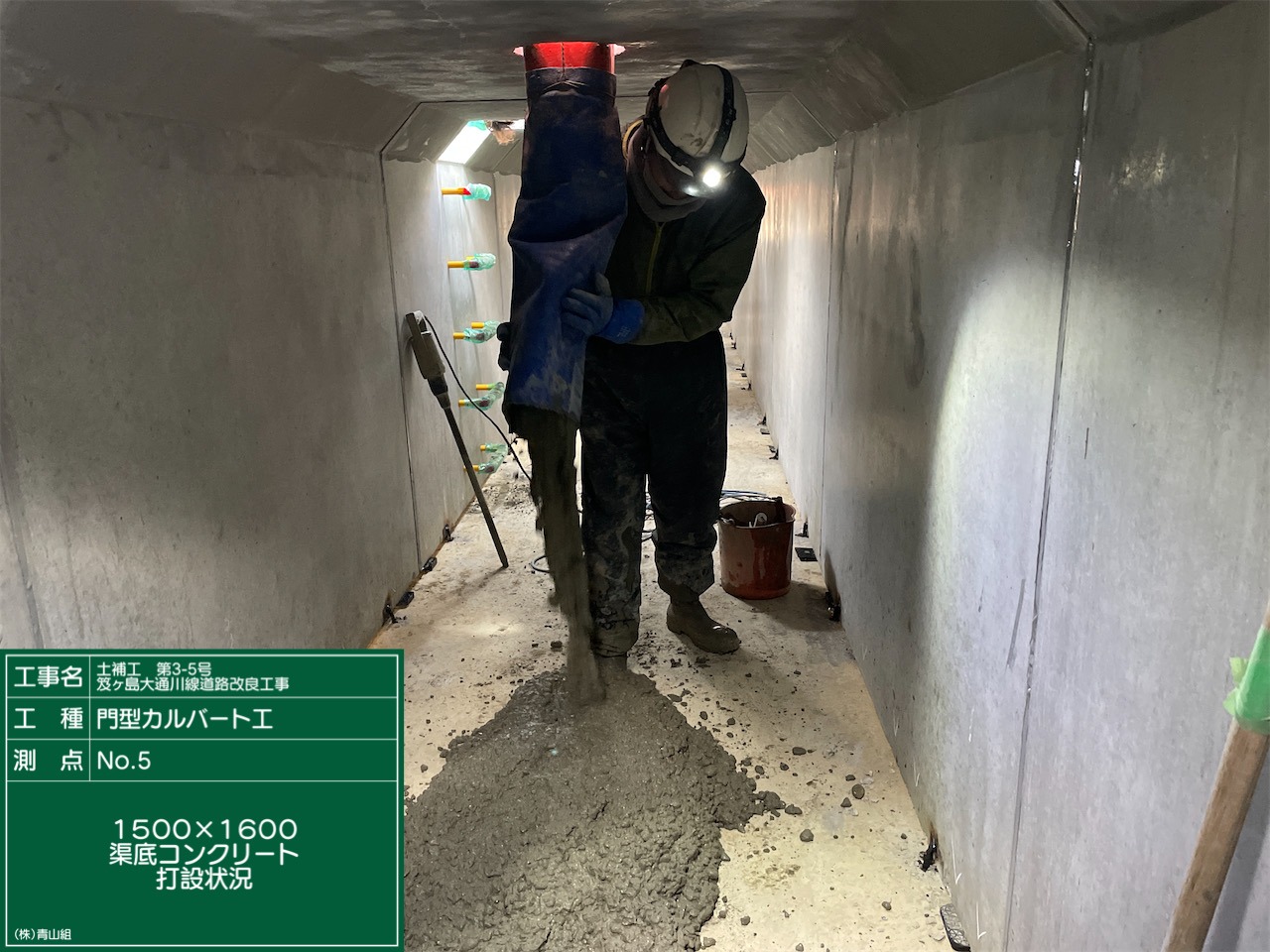

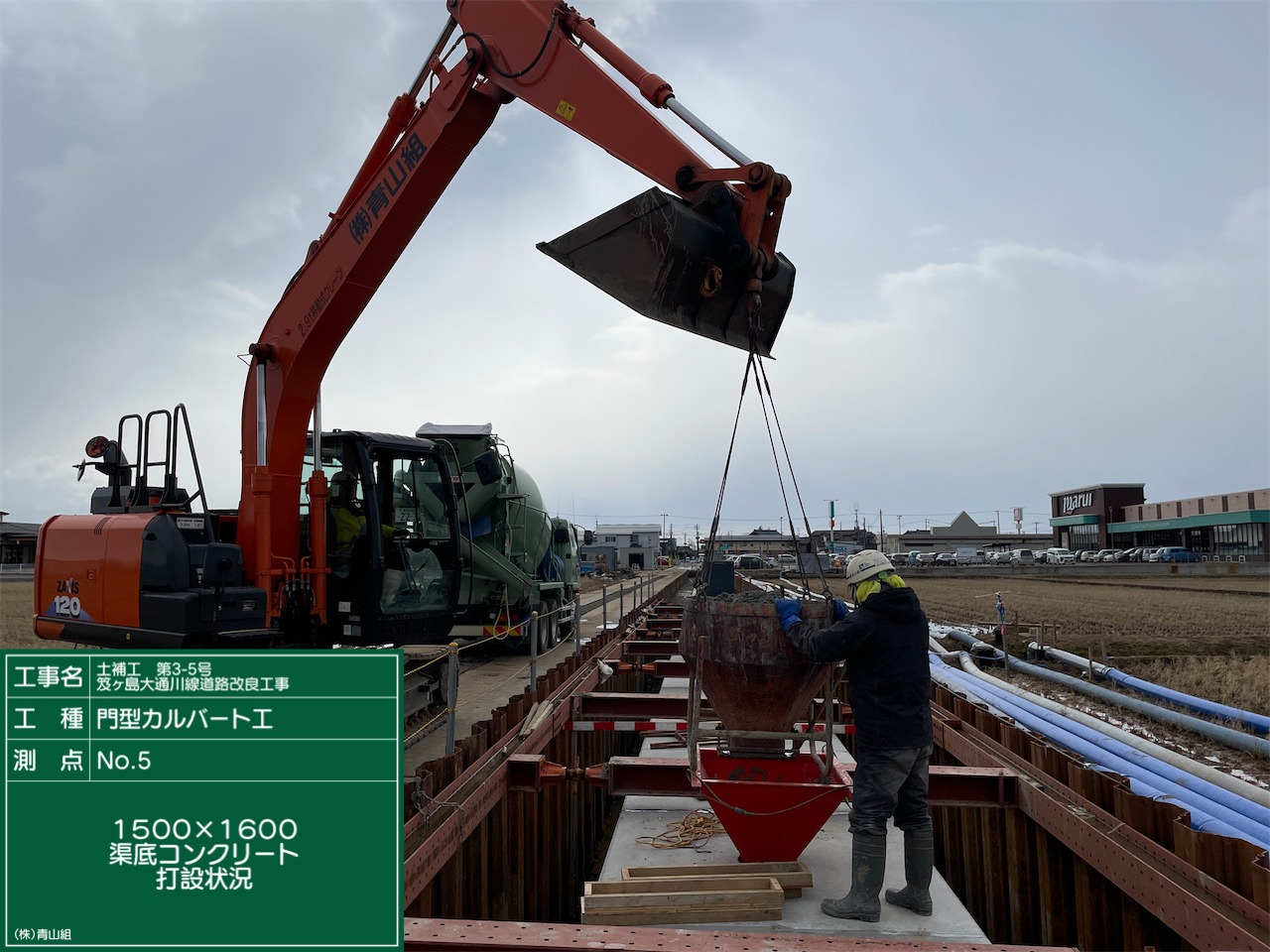

渠底コンクリート打設状況

渠底コンクリート打設状況

集水桝設置工

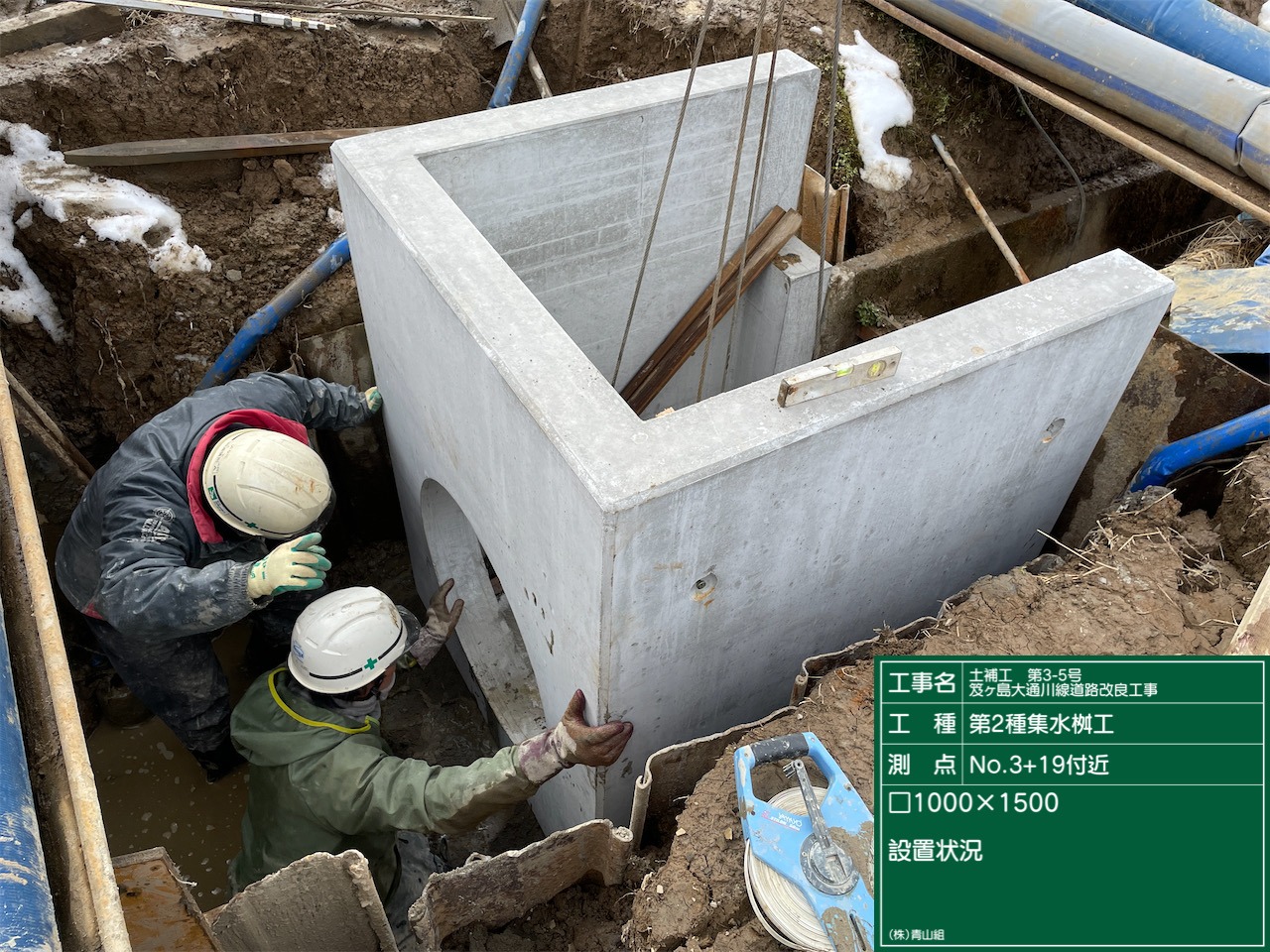

▢1000×H1500の集水桝を設置しています。

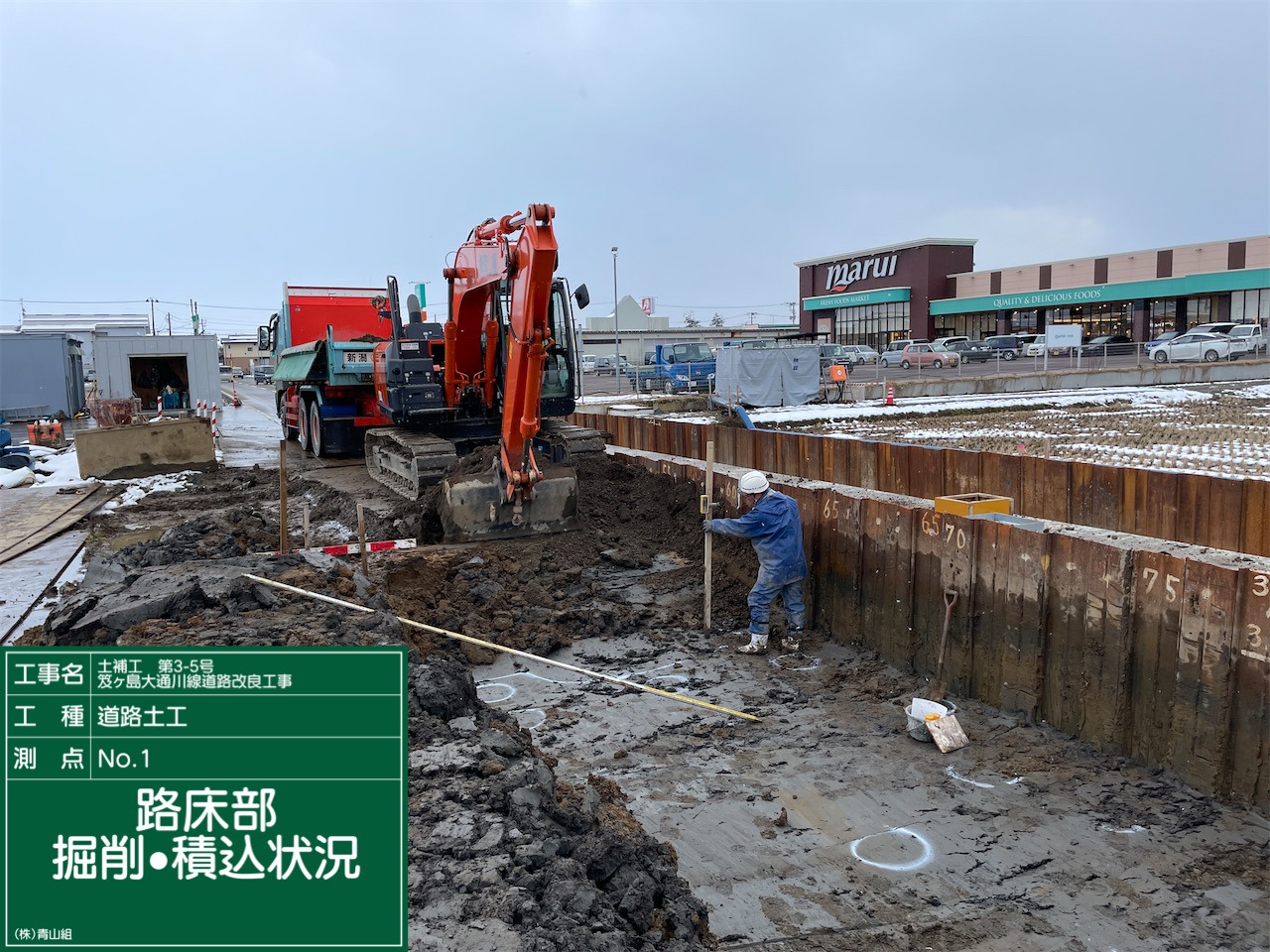

道路土工

・路床掘削

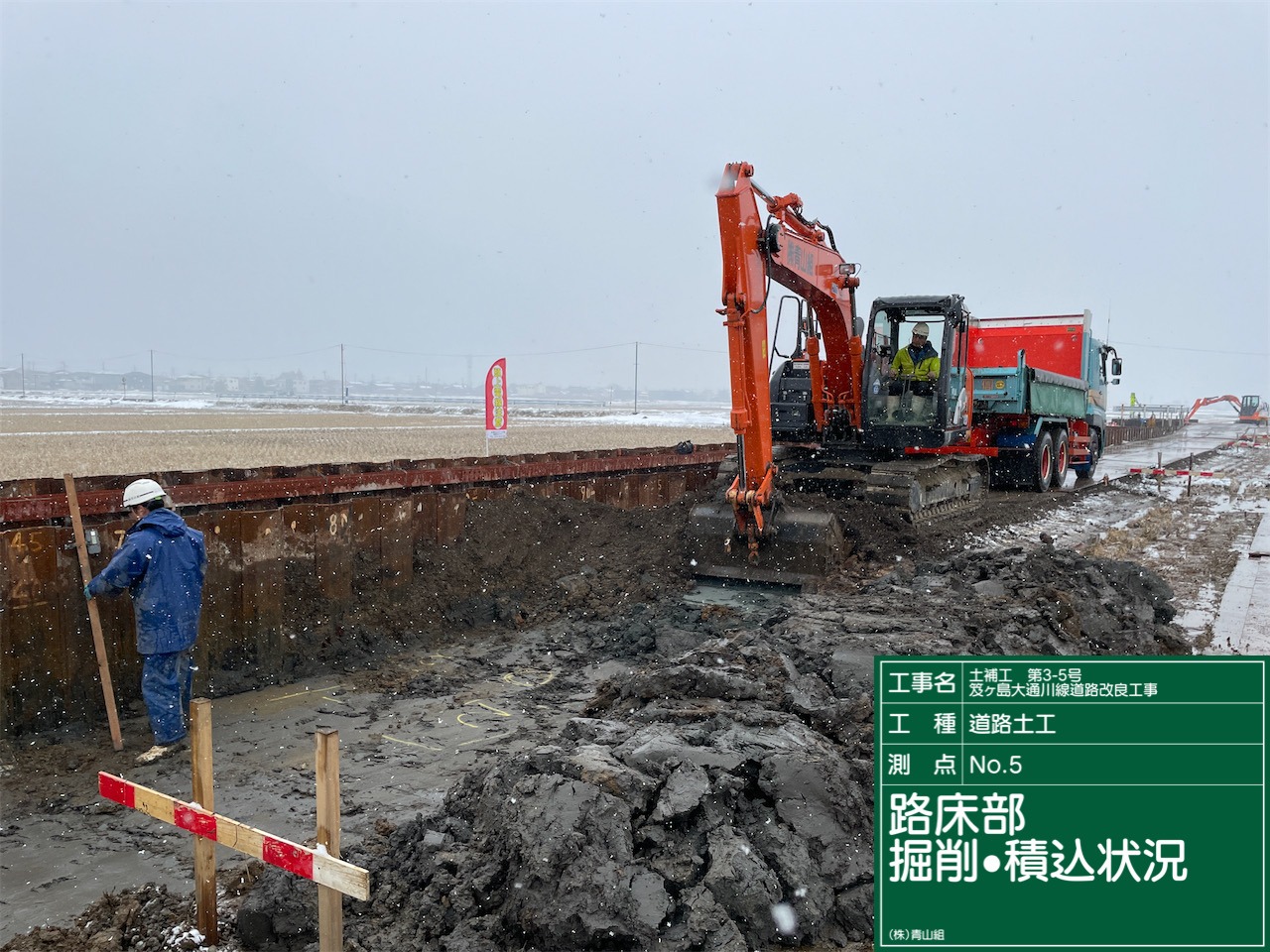

道路になる部分の土の入れ替え(高さ800㎜)をするために掘削しています。

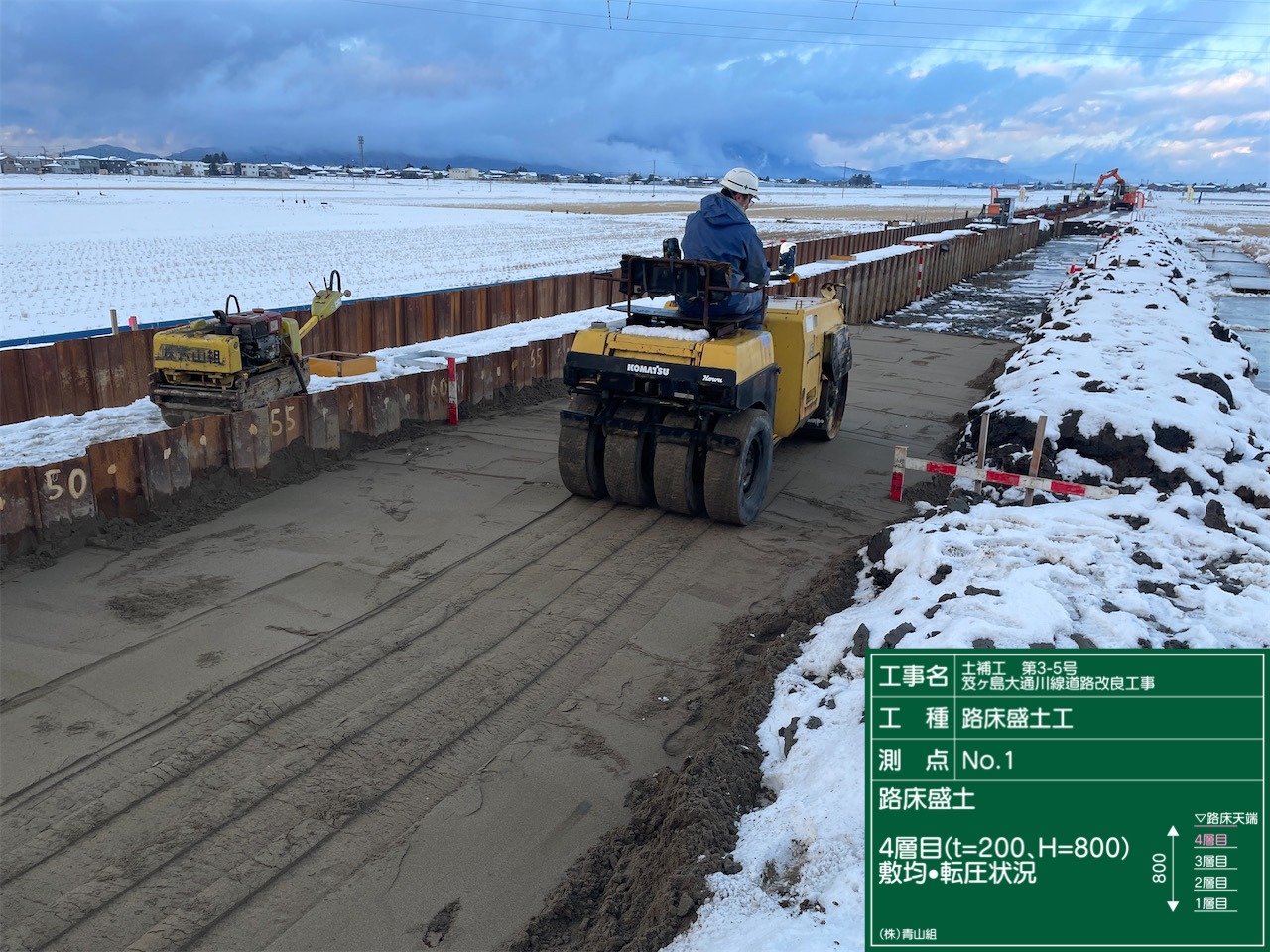

路床盛土工

路床掘削後、良質土にて埋戻しを行います。

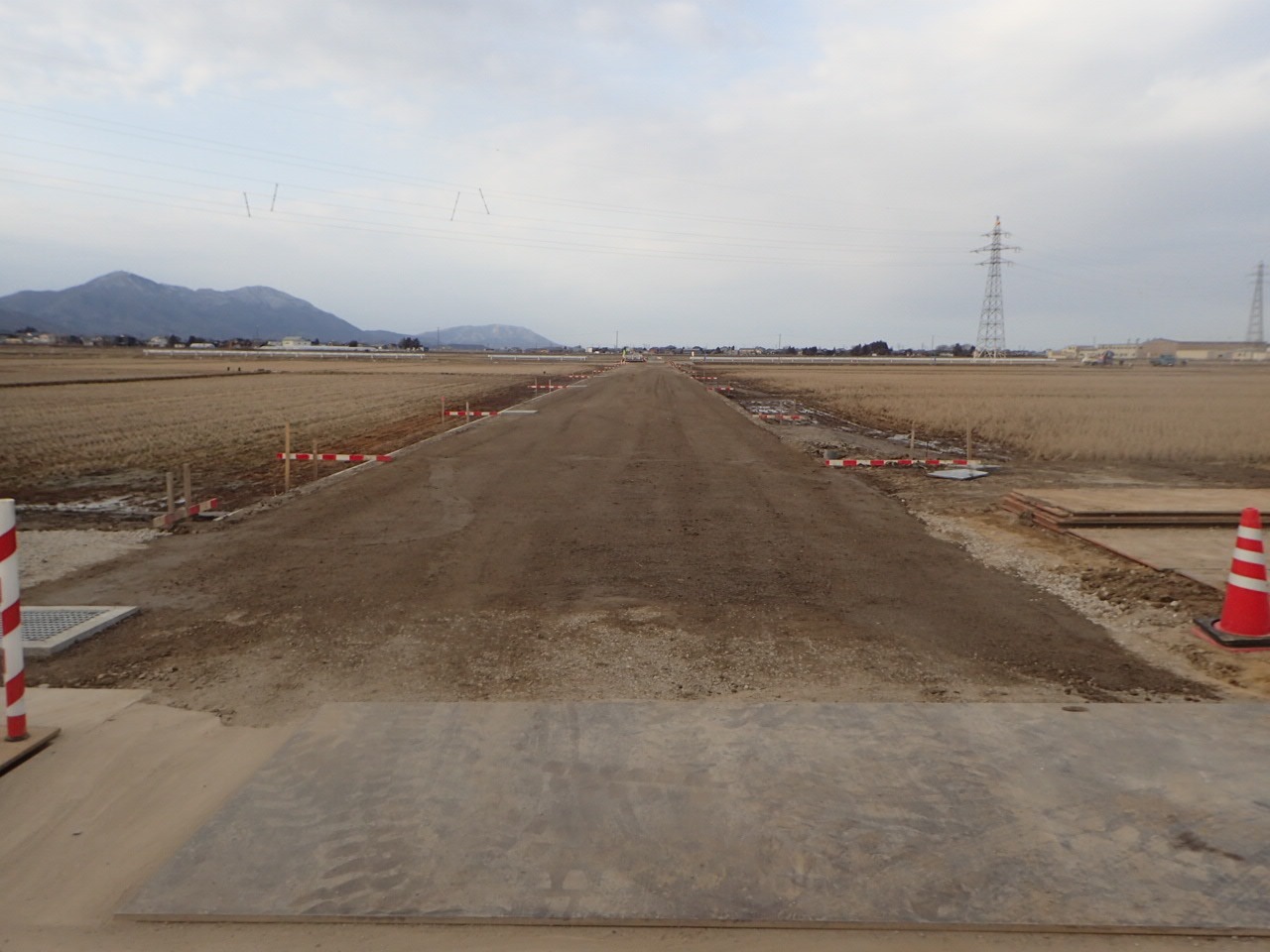

敷均状況

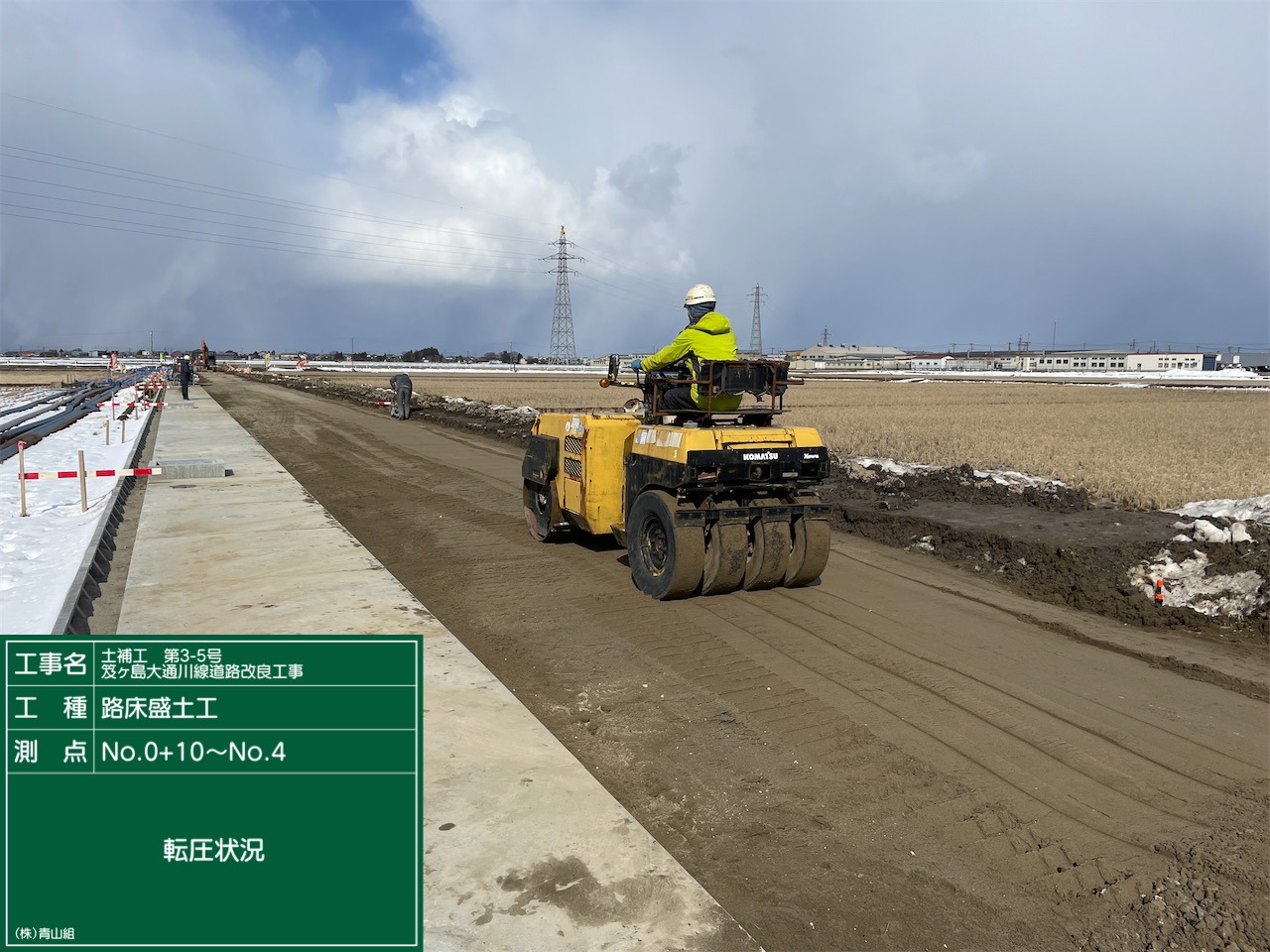

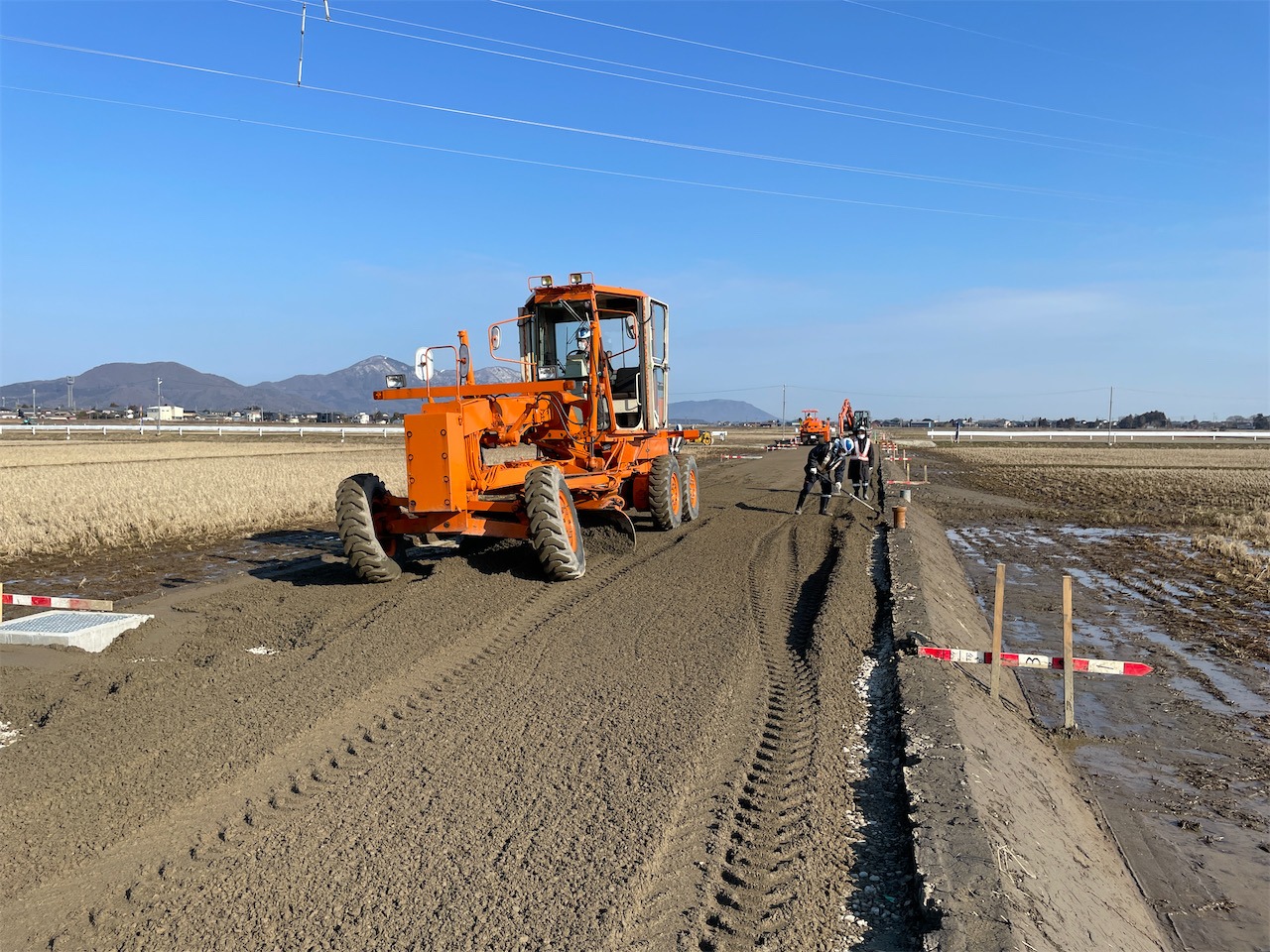

転圧状況

整正状況

転圧状況

プレキャスト擁壁工

・鍬止めブロック設置

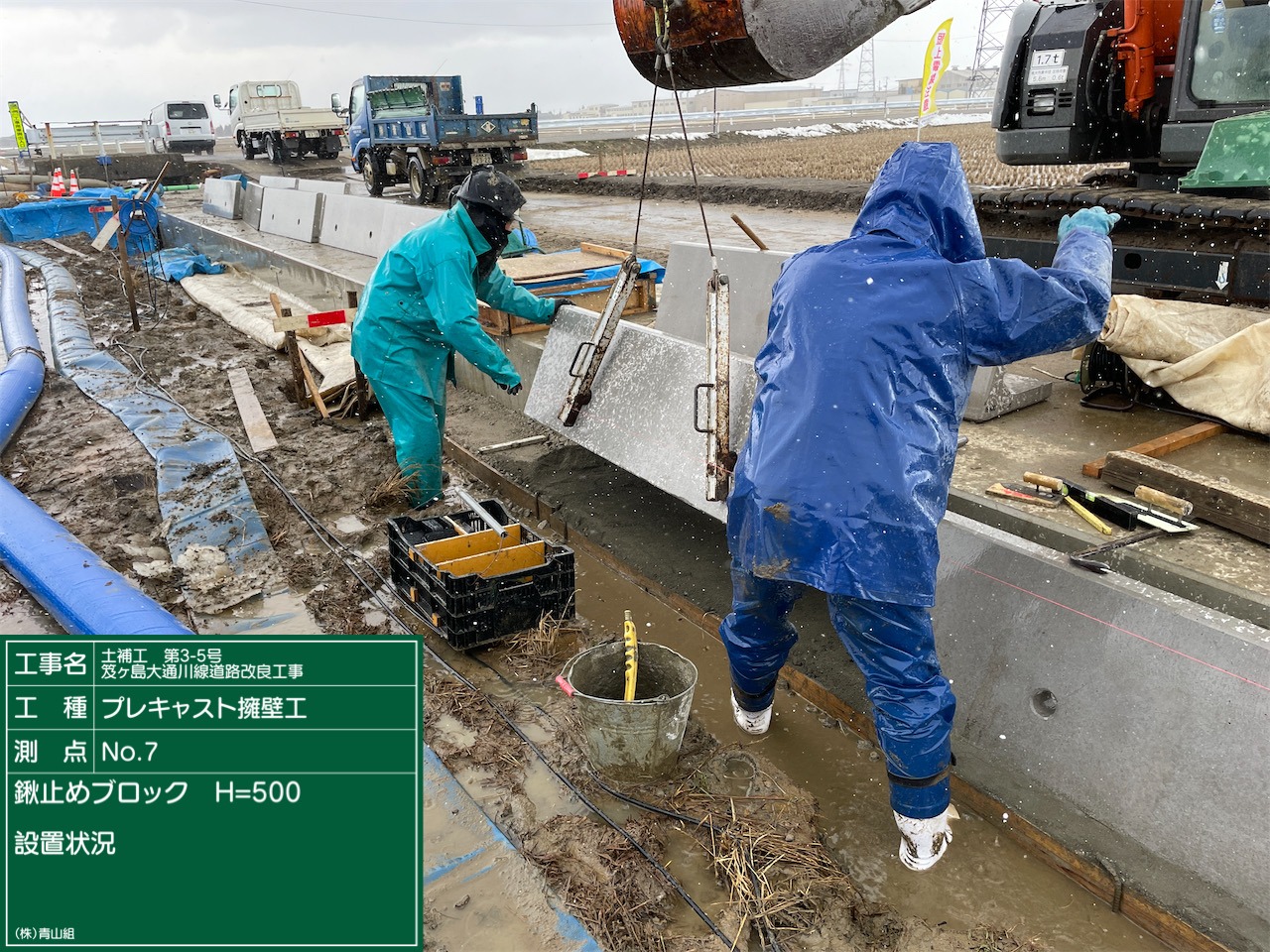

田んぼとの境目に路肩の土が崩れないように擁壁を設置します。

設置状況

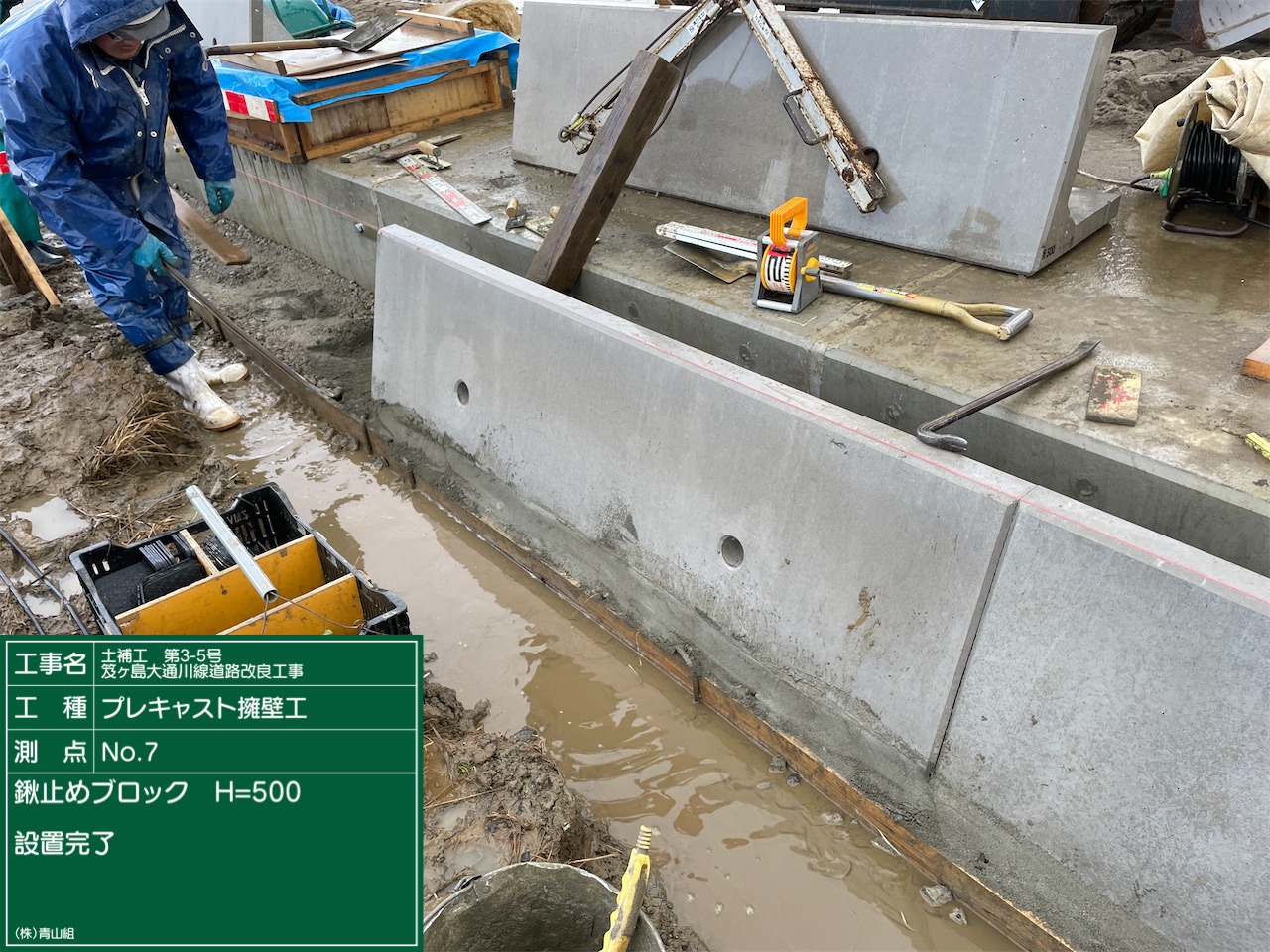

設置完了

法面整形工

路肩の土を整形します。

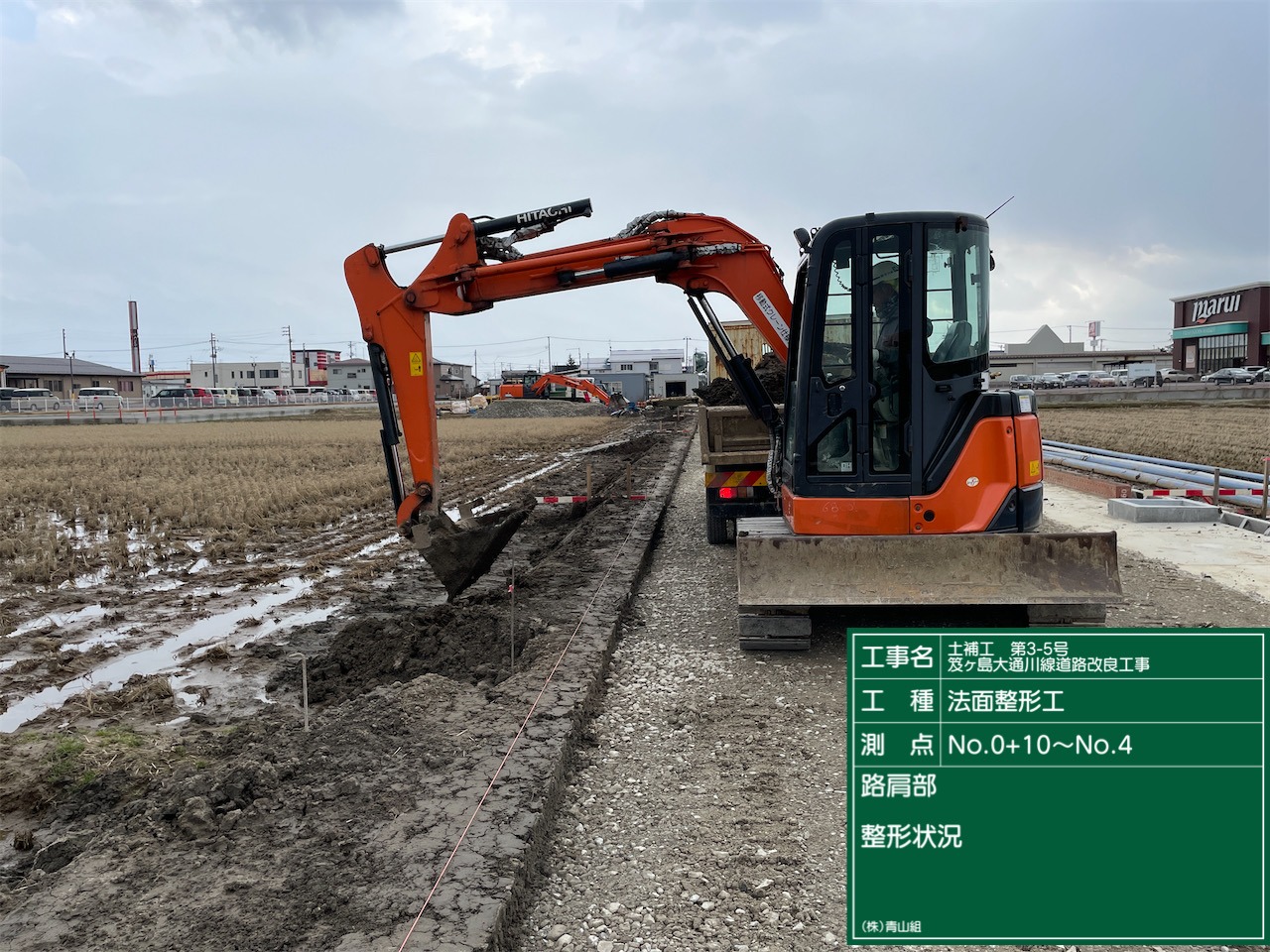

整形状況(路肩部)

整形状況(田部)

アスファルト舗装工

・下層路盤工

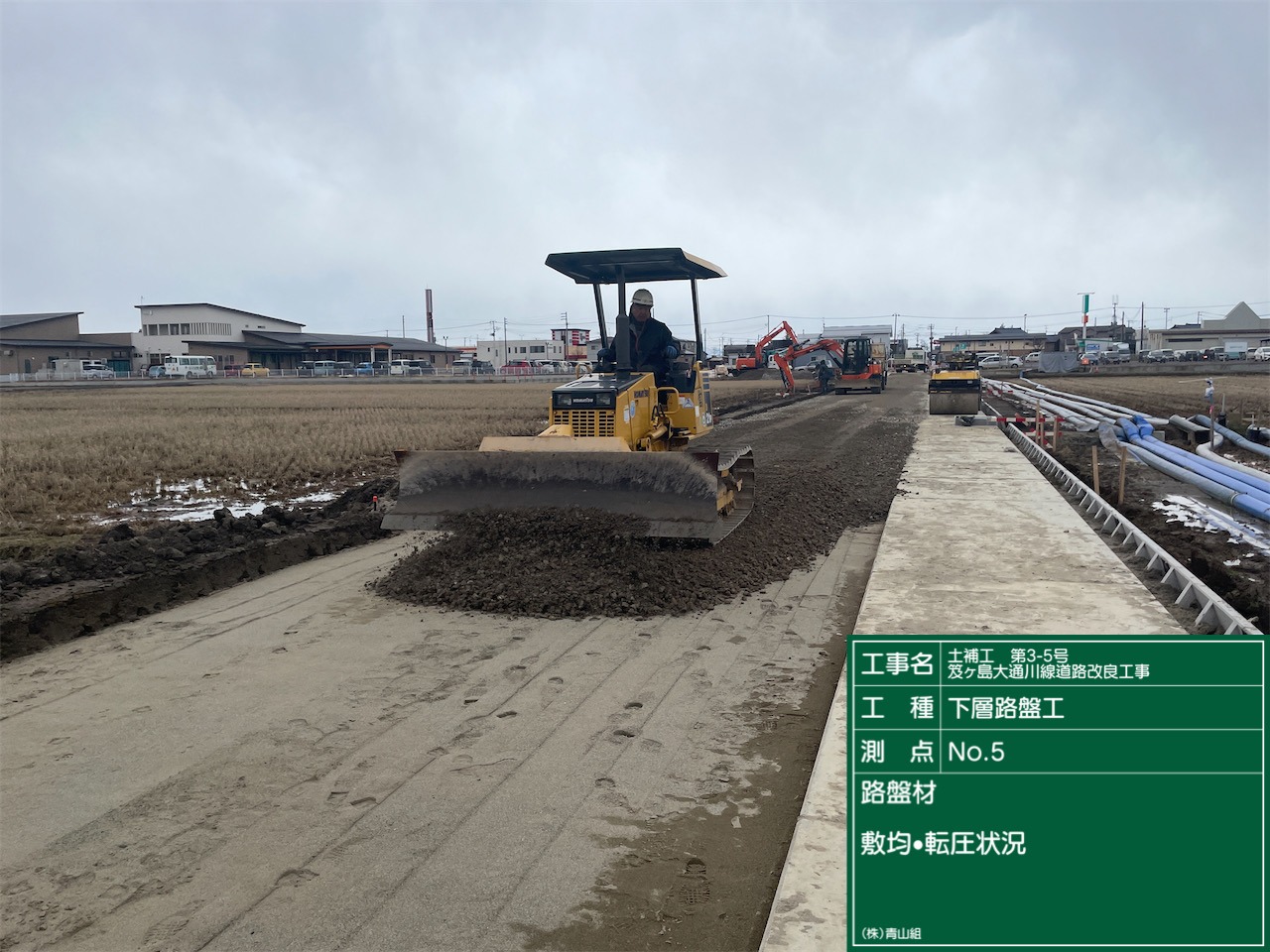

敷均状況

転圧状況

・上層路盤工

作業状況

作業状況

作業状況

作業状況

完了(起点側)

完了(終点側)

お知らせ

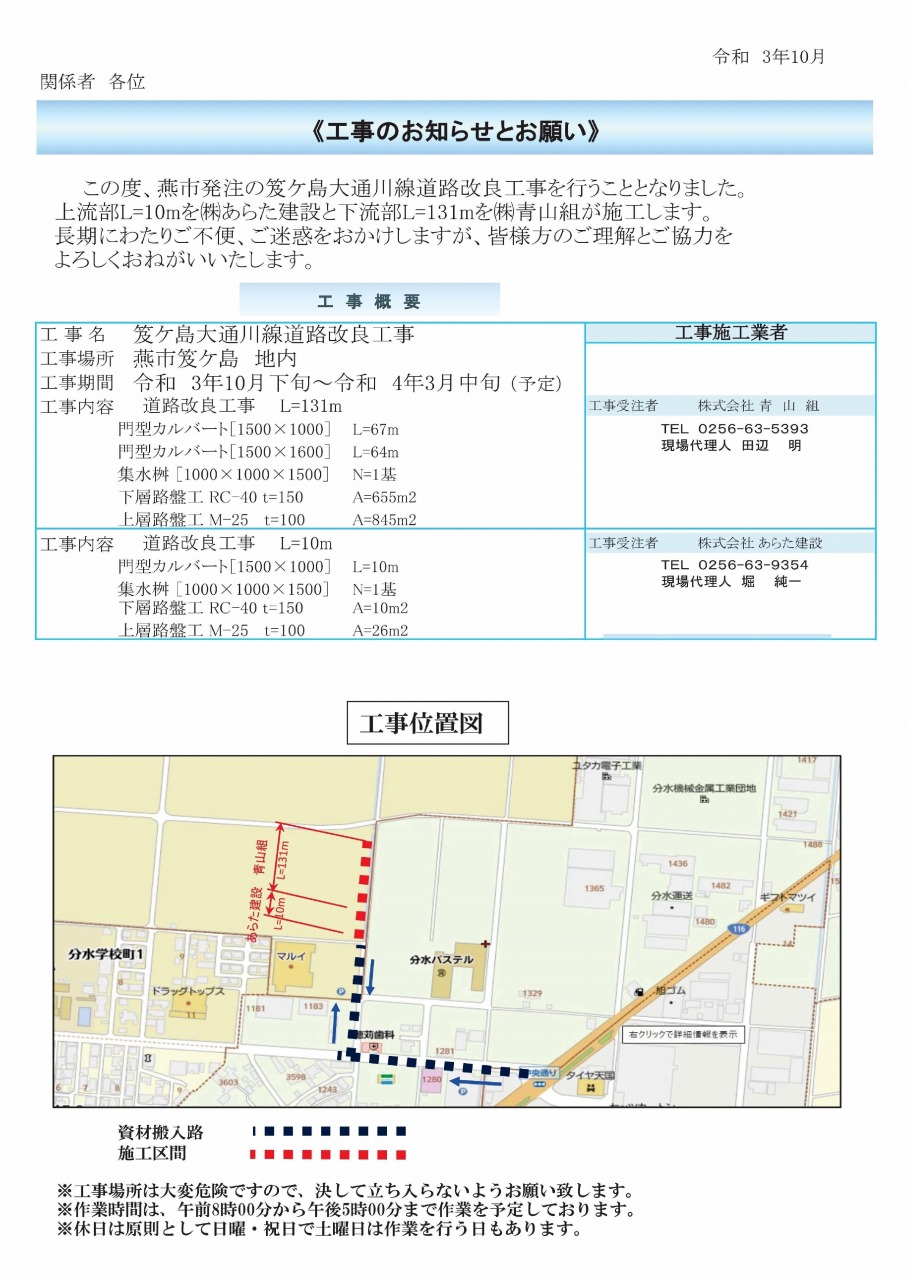

施工区間及び現場事務所
